Gulv

Nyt gulv i hovedhuset

Som en del af renoveringen af Vibevej 40 har vi fået etableret et nyt, plant gulvlag i hovedhuset.

Det oprindelige gulv lå ikke i samme niveau, og især køkkenområdet lå lavere end stue og soveværelse. Samtidig skulle gulvarbejdet koordineres med nye VVS-installationer til køkken og det kommende badeværelse.

Løsningen blev derfor at bevare det eksisterende gulv, rette niveauerne op og lægge et nyt lag krydsfiner ovenpå.

Målet har hele tiden været, at krydsfineren skal være den synlige gulvoverflade i opholdsrummene. Gulvet skal derfor spartles, grundes og males – ikke dækkes af et nyt gulv.

Billede (AI genereret)

PeriodeAugust–september 2026
TømrerPribo / Morten
ArealCa. 28 m²
Nyt gulvlagKrydsfiner
SlutfinishBeige, blank Jotun-maling
BadeværelseLysegul vådrumsvinyl
StatusGulv lagt – slutbehandling og enkelte afklaringer mangler

Sådan var det før

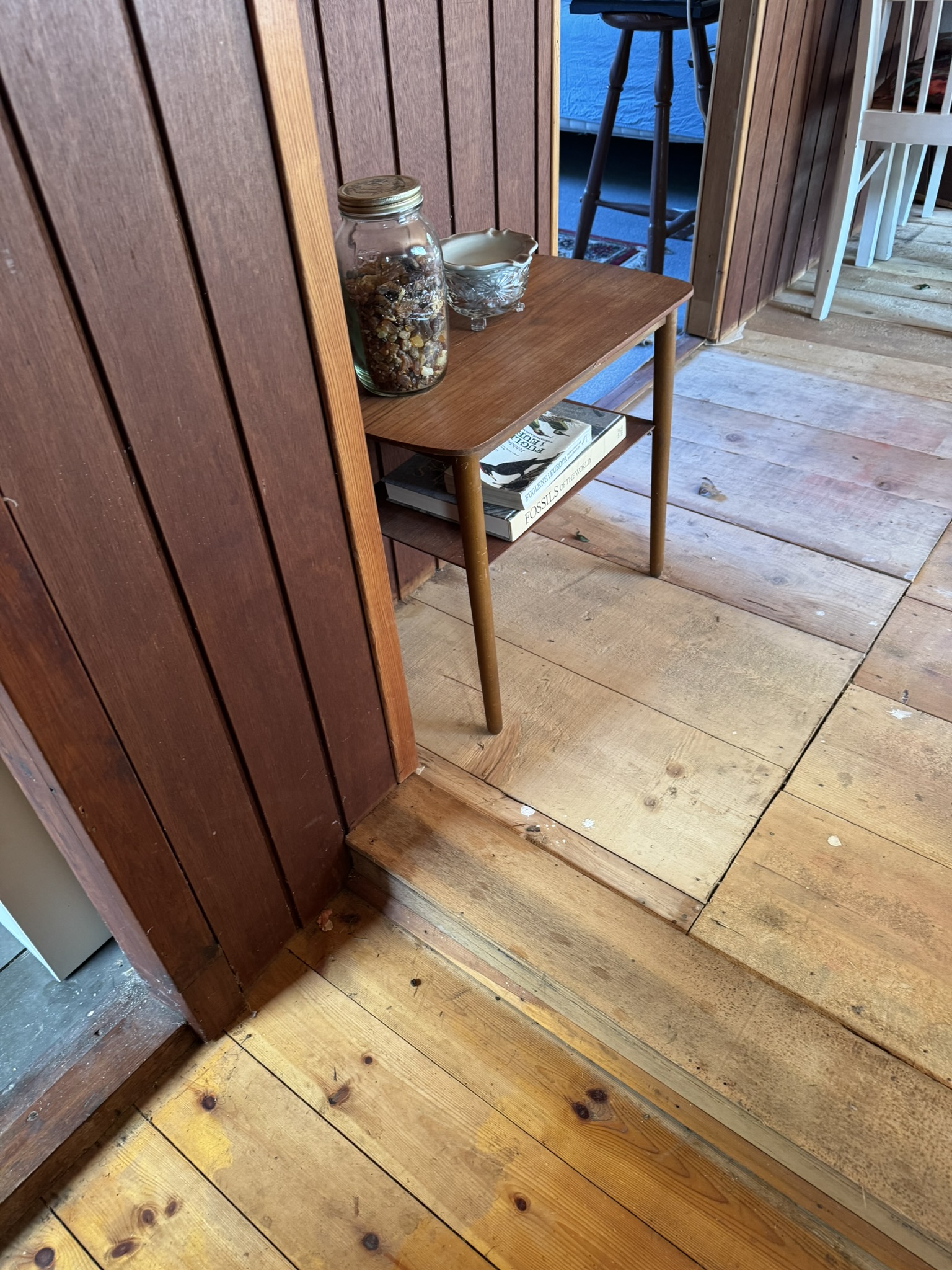

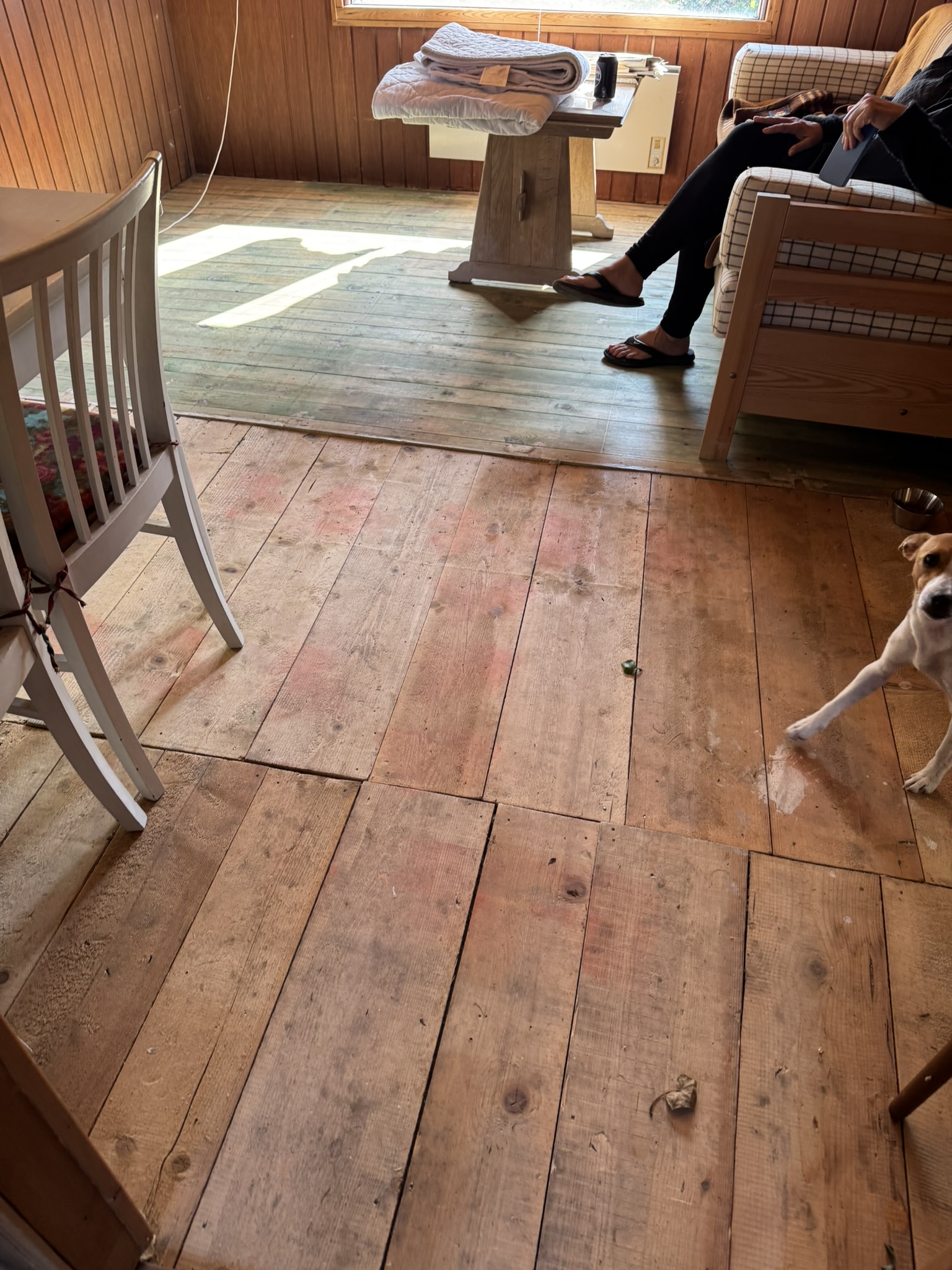

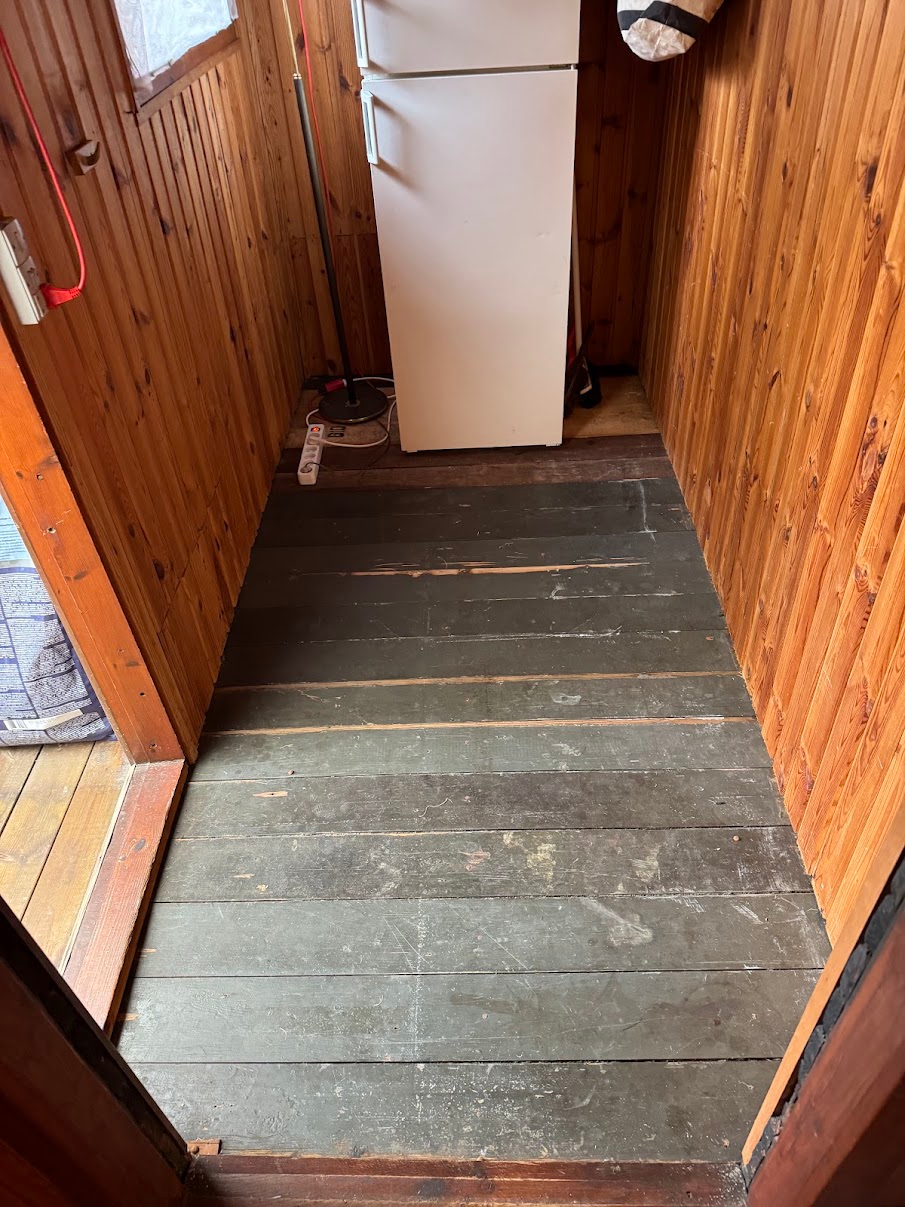

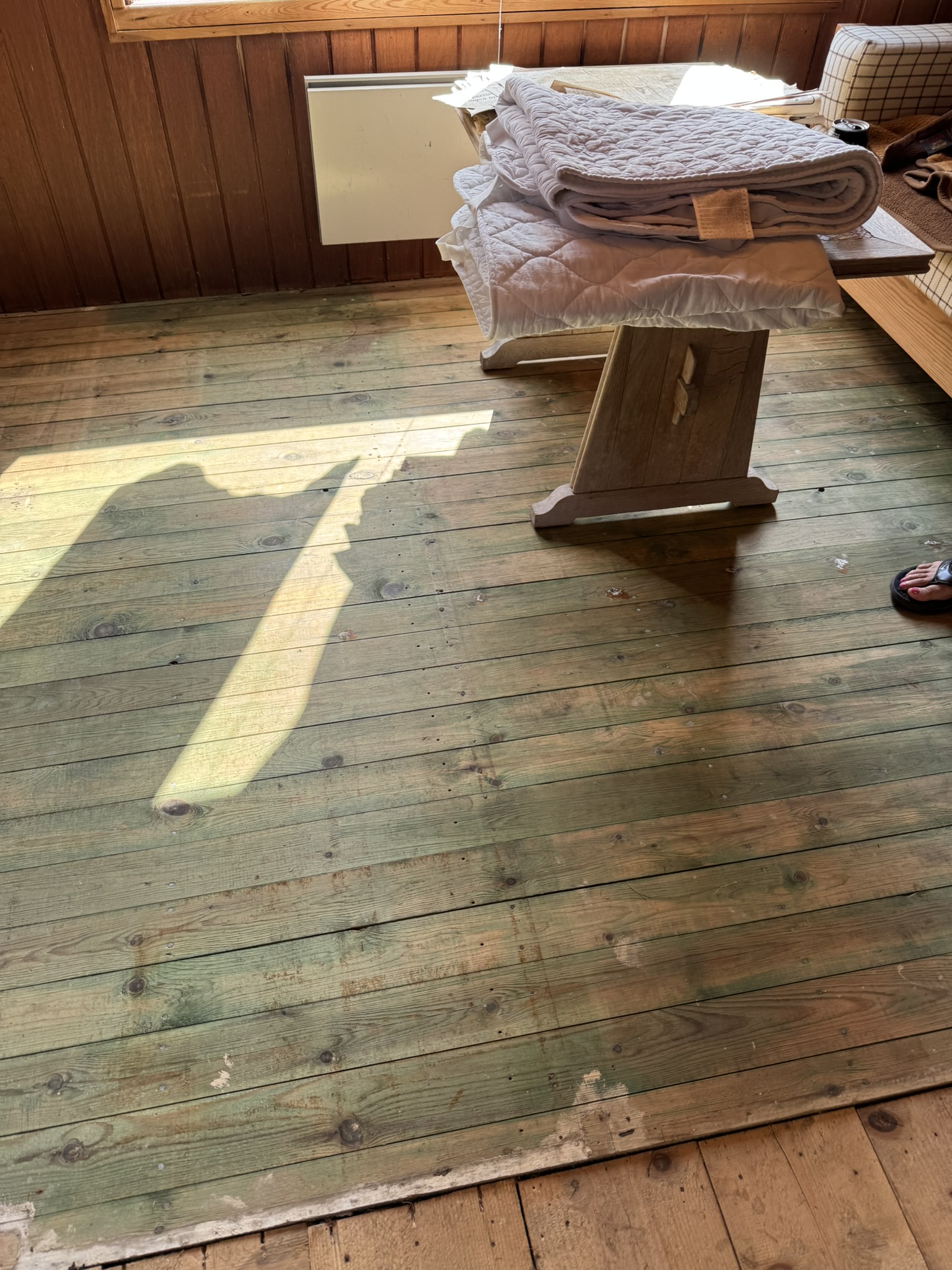

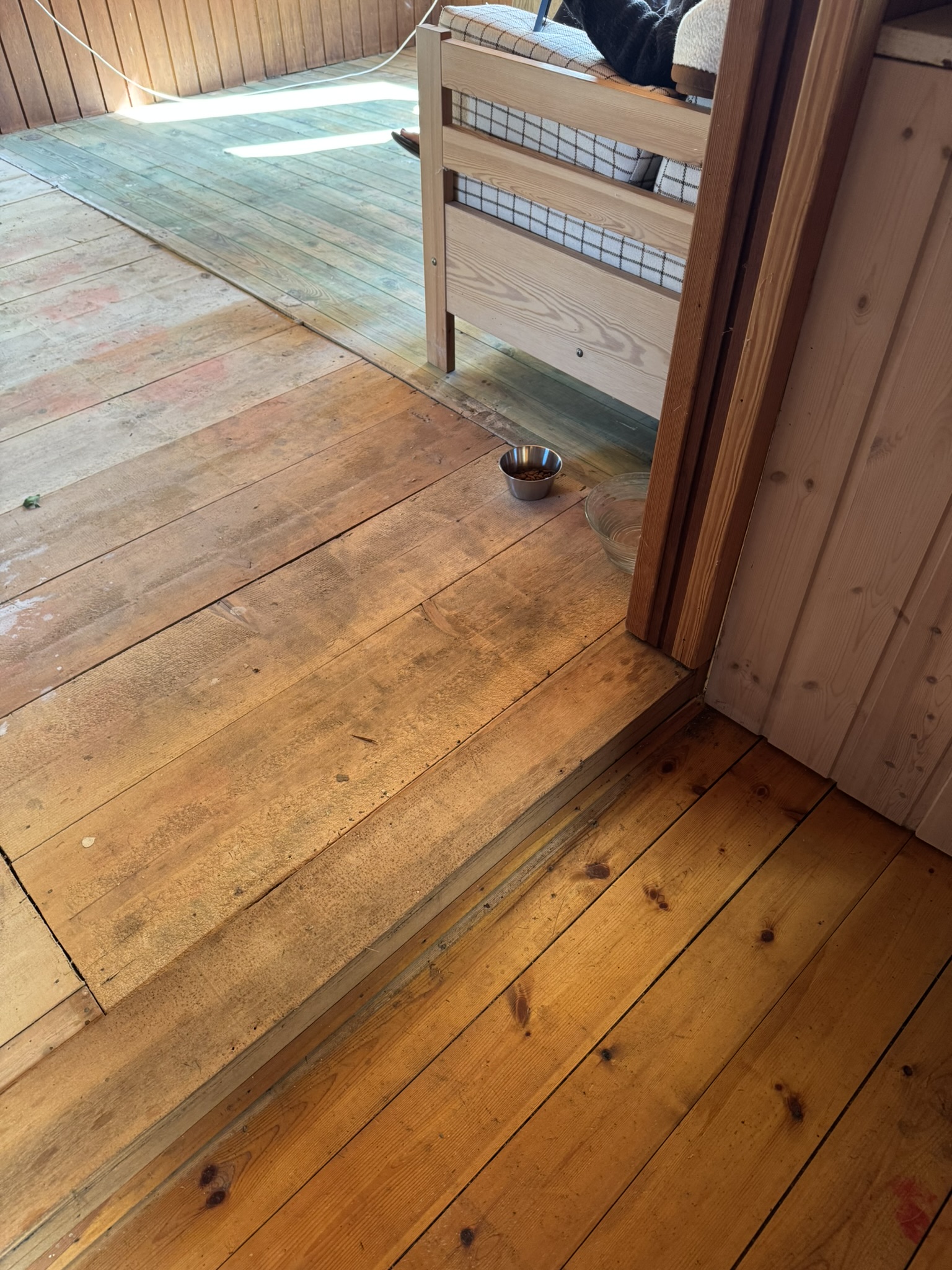

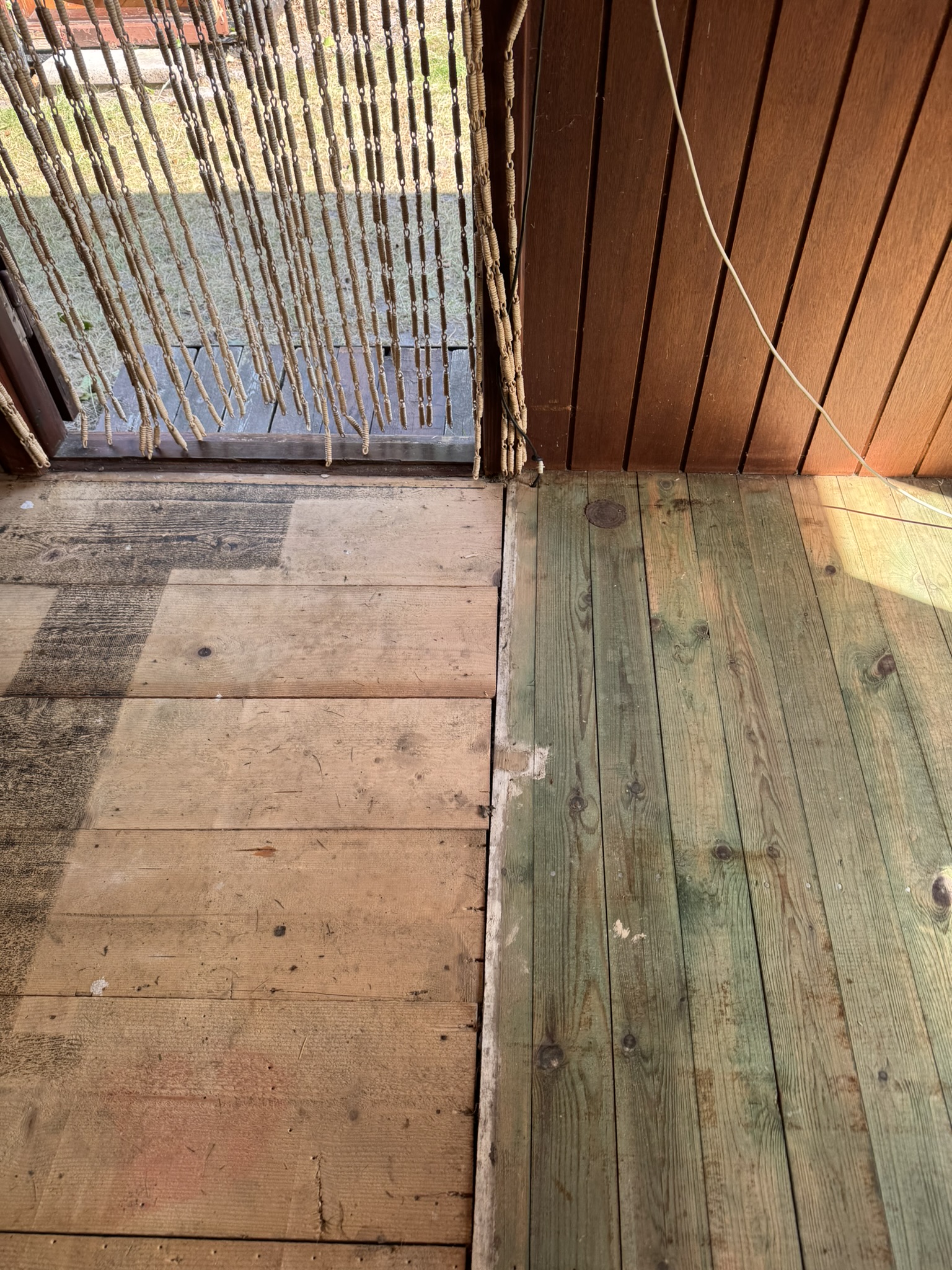

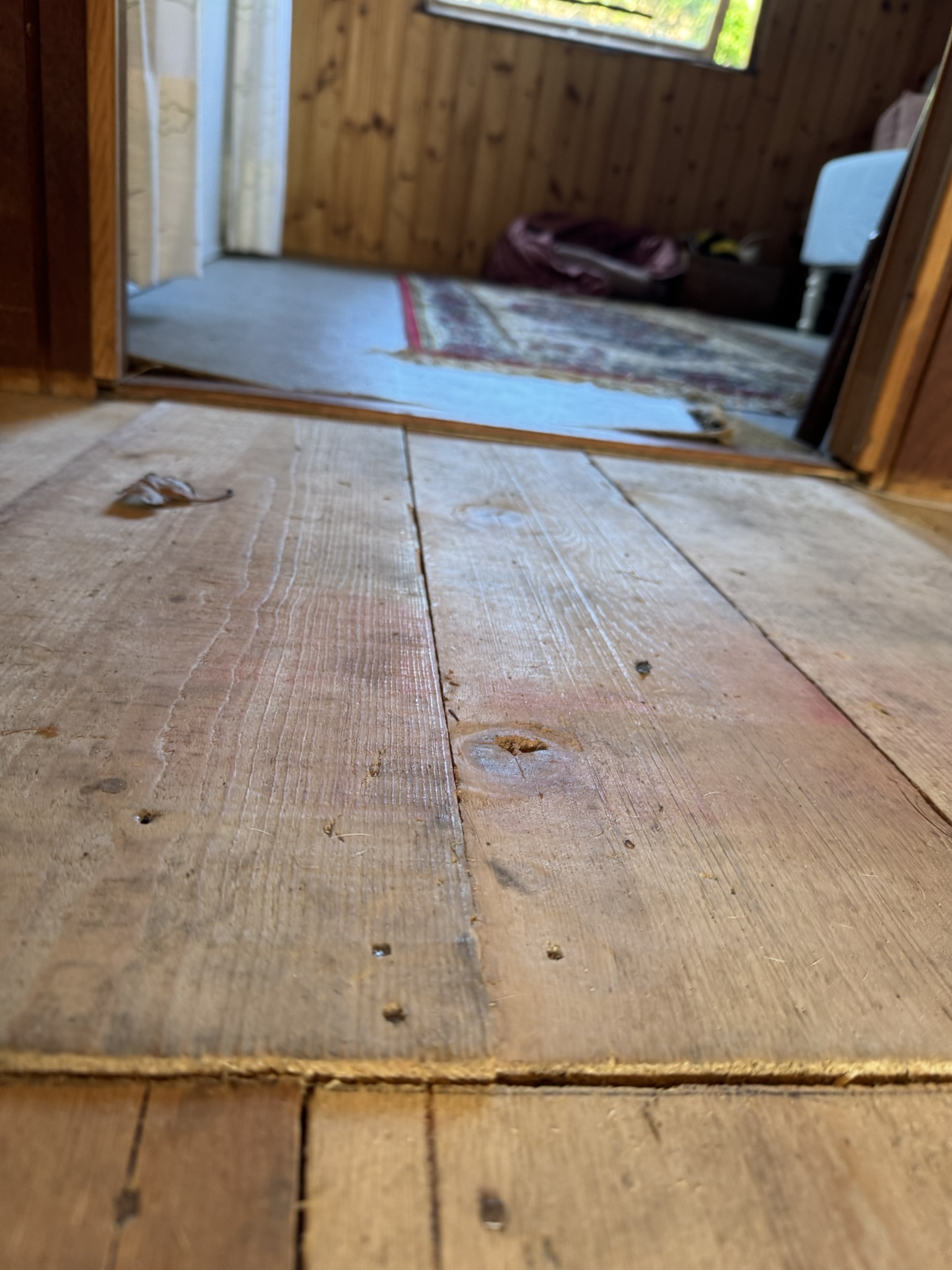

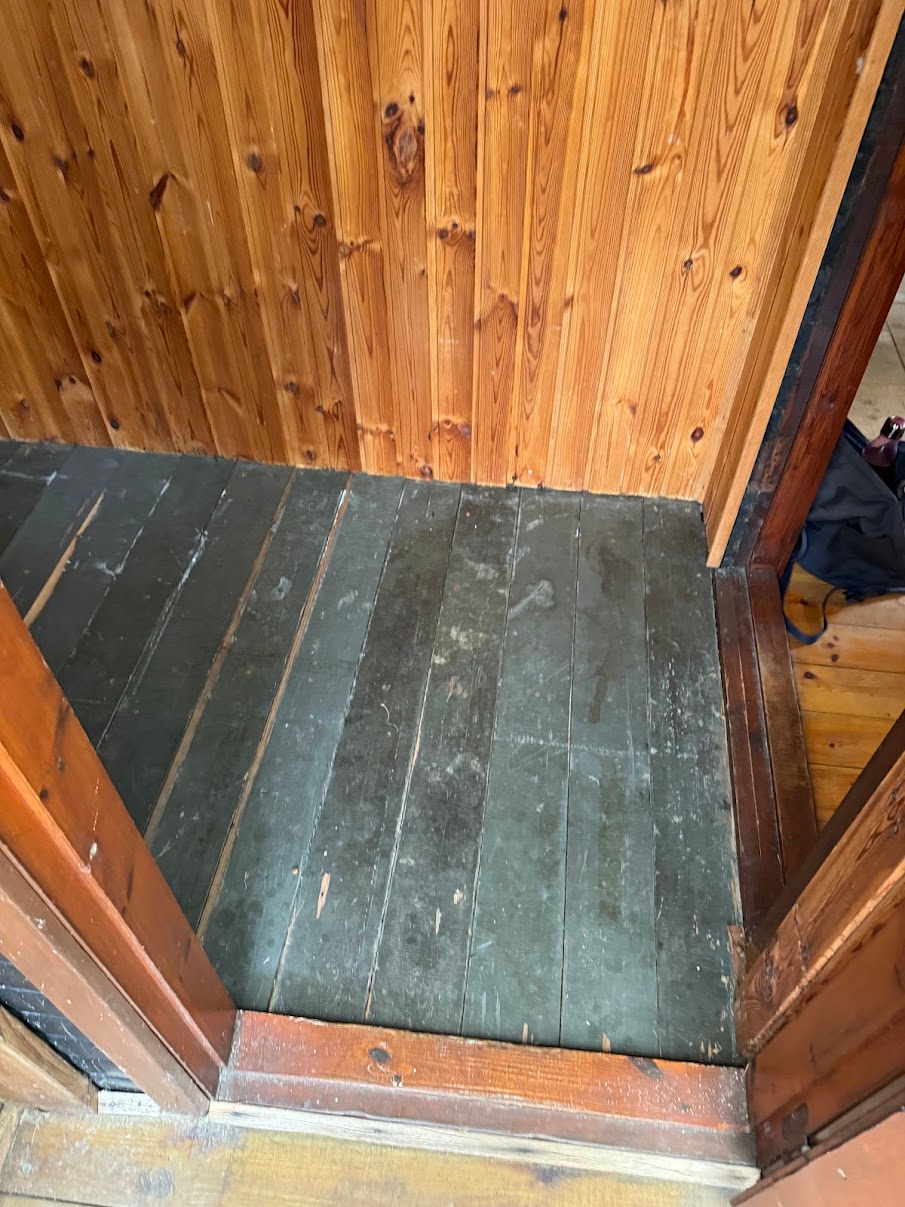

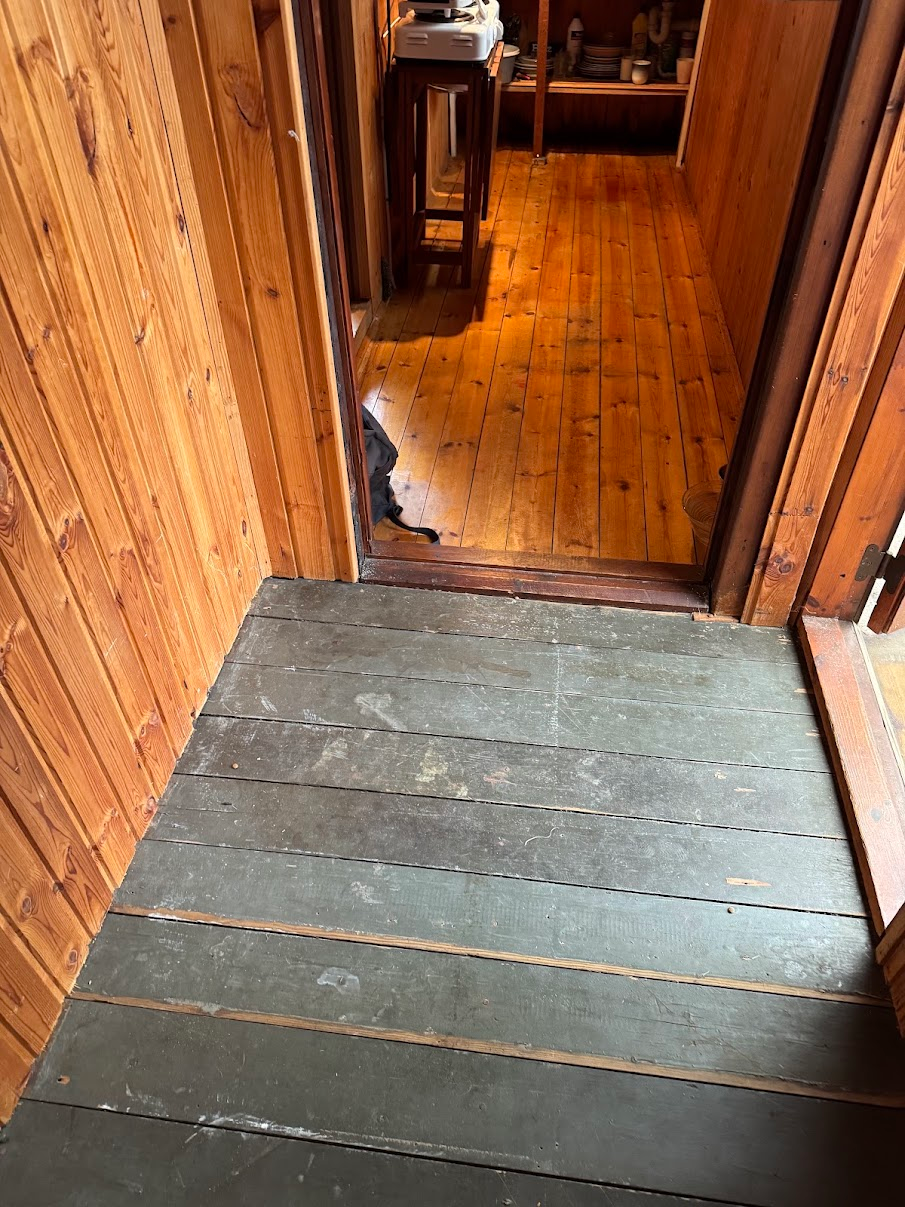

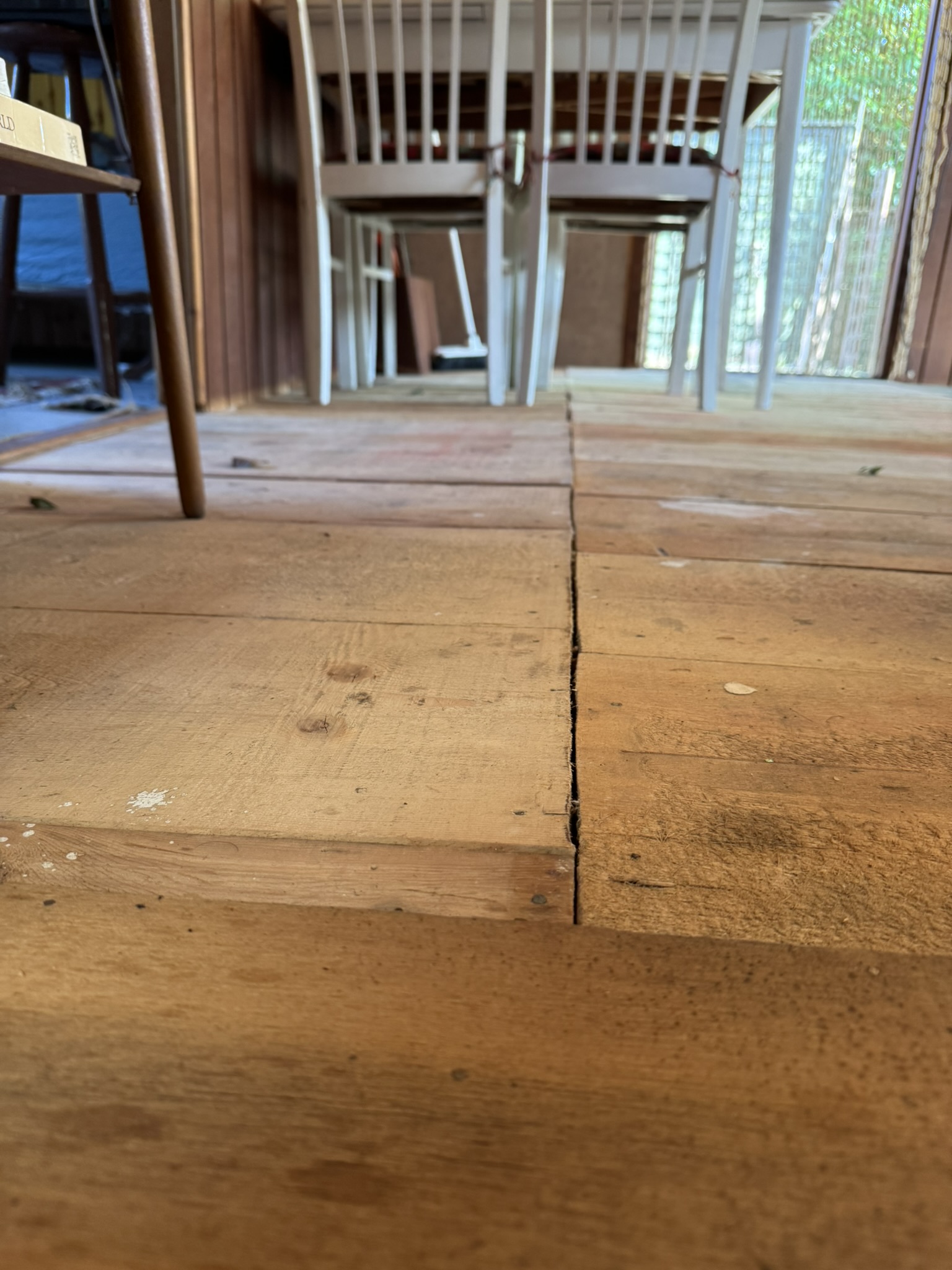

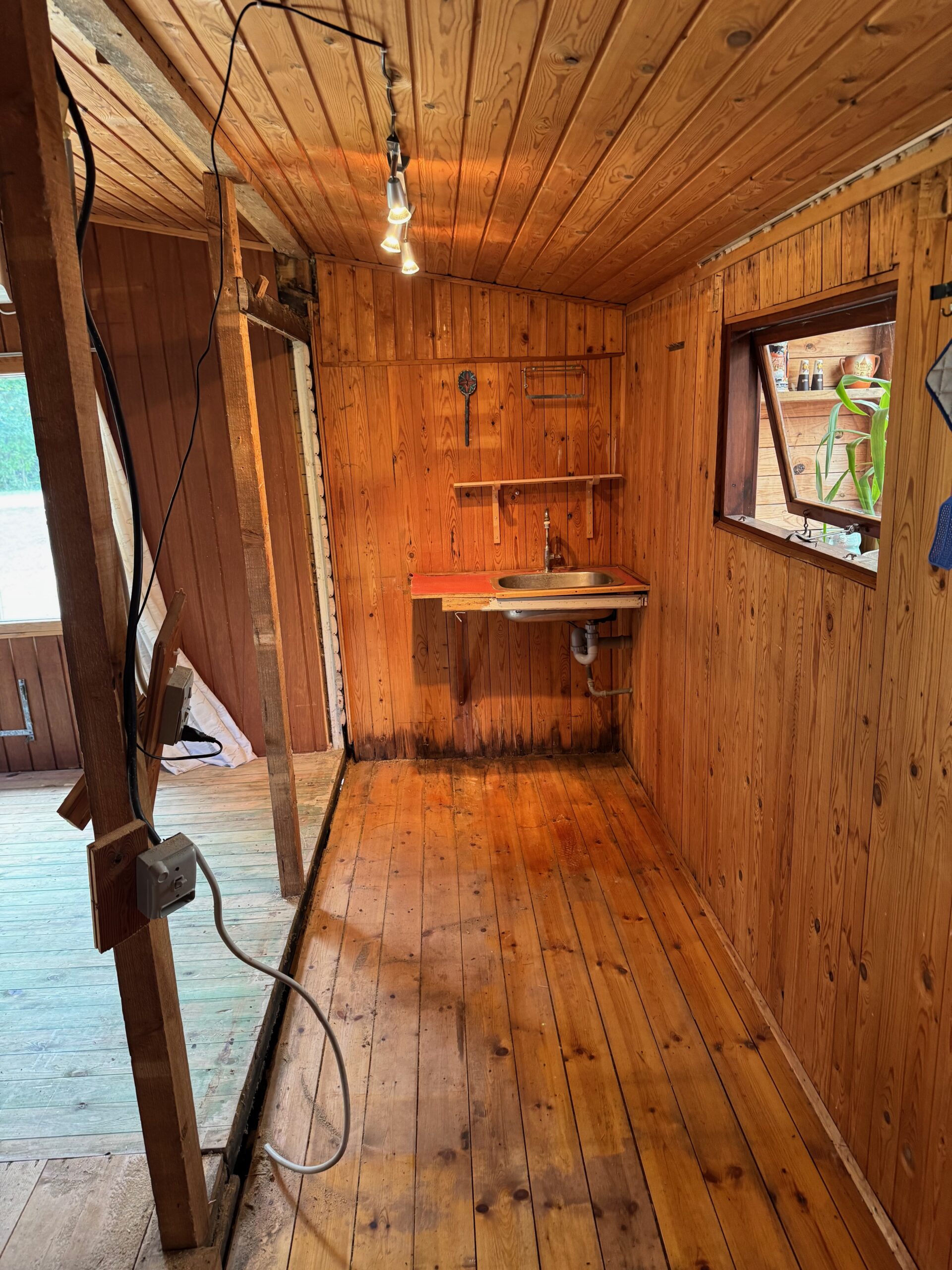

Gulvene i hovedhuset lå ikke i samme niveau.

Køkkenområdet lå lavere end resten af huset, og målet var derfor at skabe et mere sammenhængende gulvniveau gennem stue, køkken og soveværelse.

Det eksisterende gulv blev bevaret under den nye opbygning.

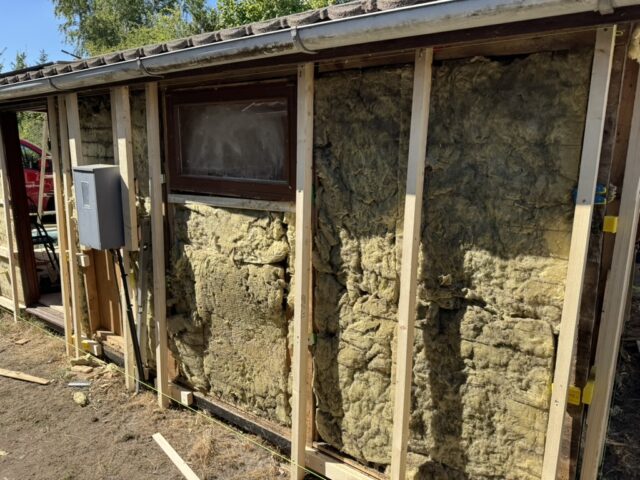

Der er isolering under køkkengulvet, mens der under resten af hovedhusets gulv ikke er etableret tilsvarende isolering som del af dette projekt.

Det nye krydsfinerlag giver samtidig et mere sammenhængende lag over den gamle konstruktion og er med til at reducere luft og træk op gennem gulvet.

BILLEDER – FØR
Billeder af det gamle gulv, niveauforskellen ved køkkenet og eventuelt et billede af den eksisterende gulvkonstruktion.

Hvad blev fundet under arbejdet?

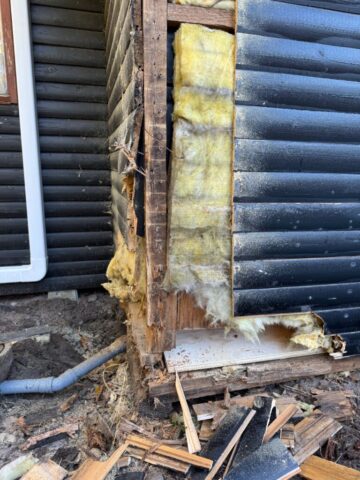

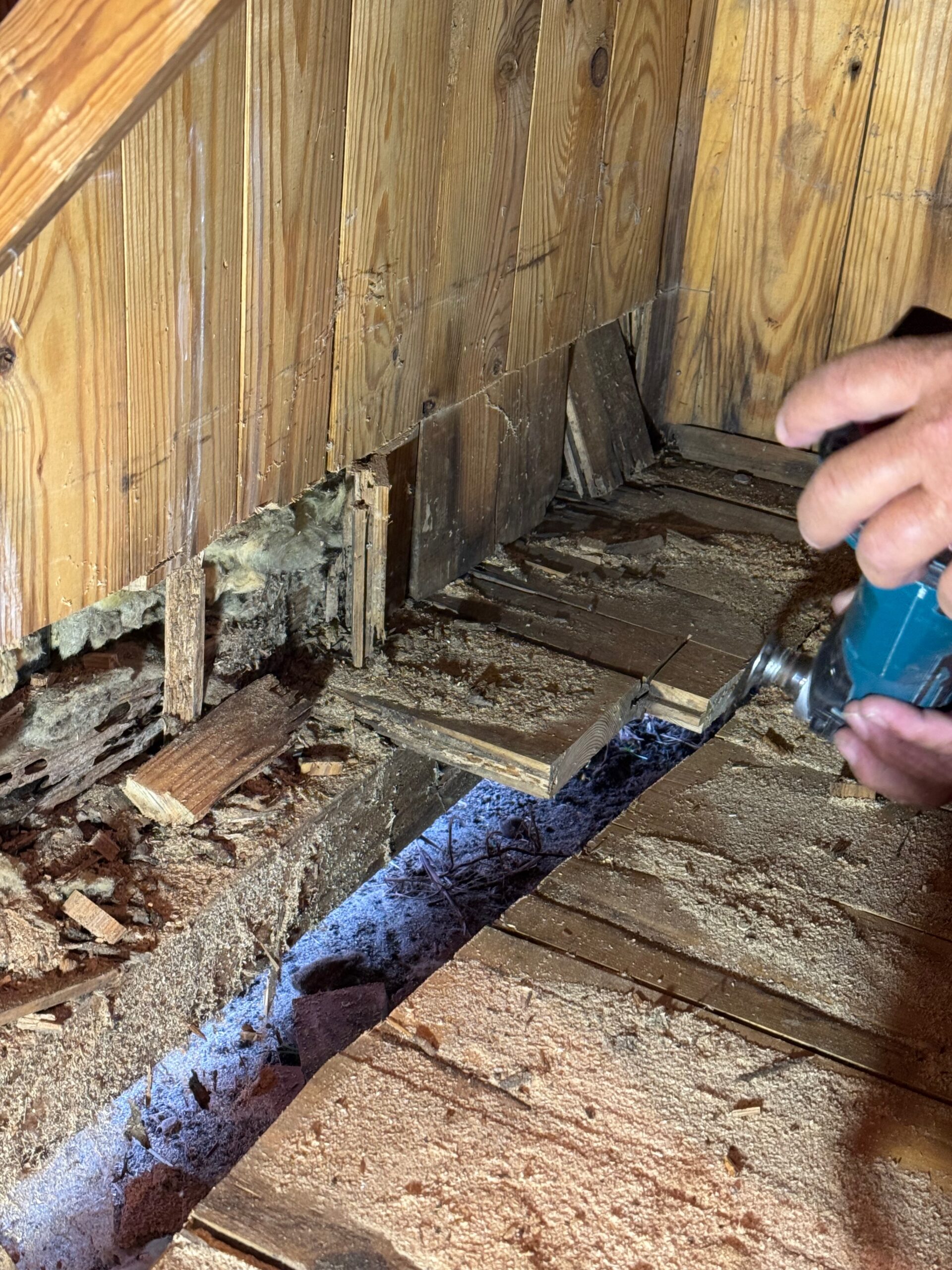

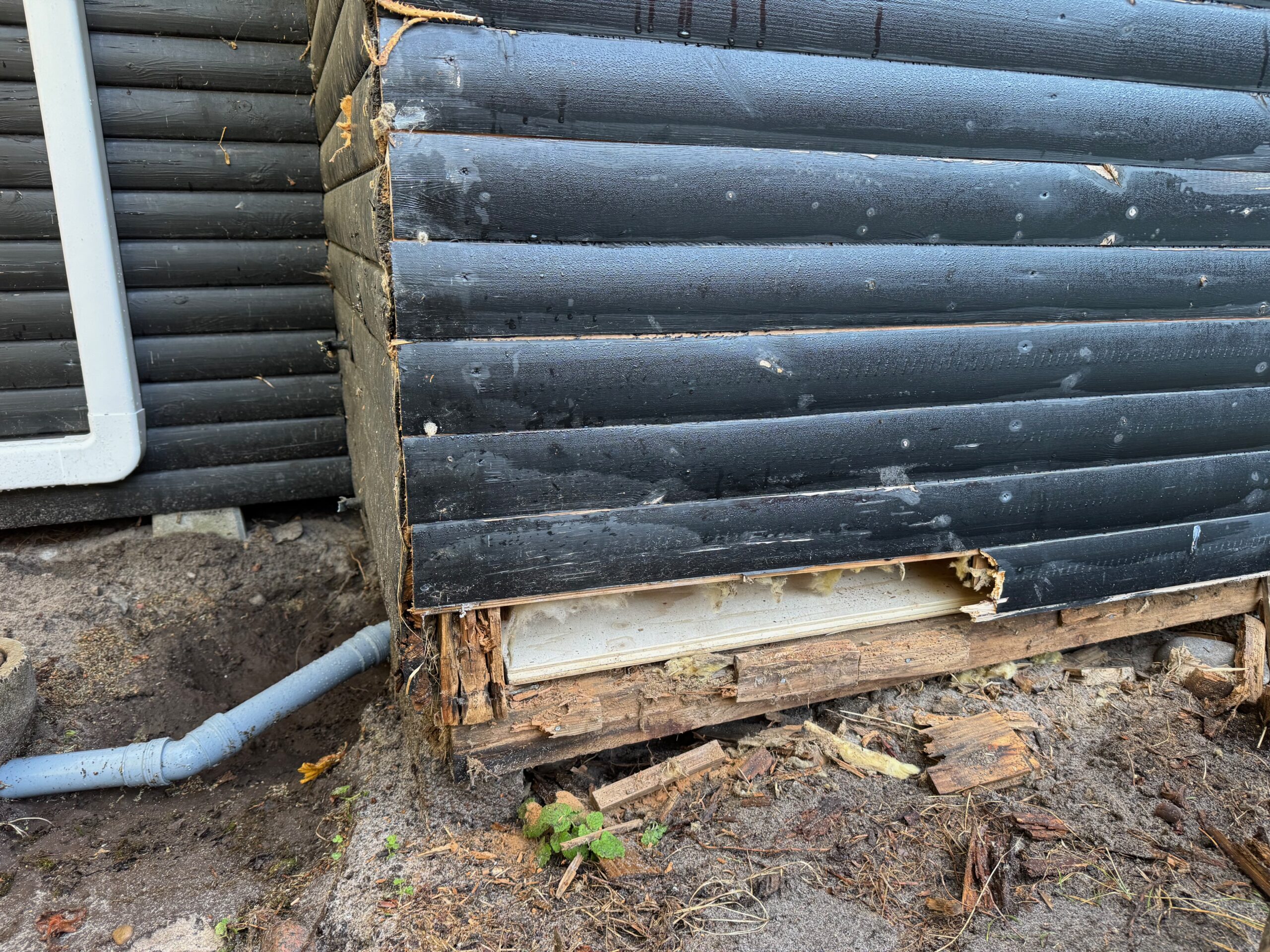

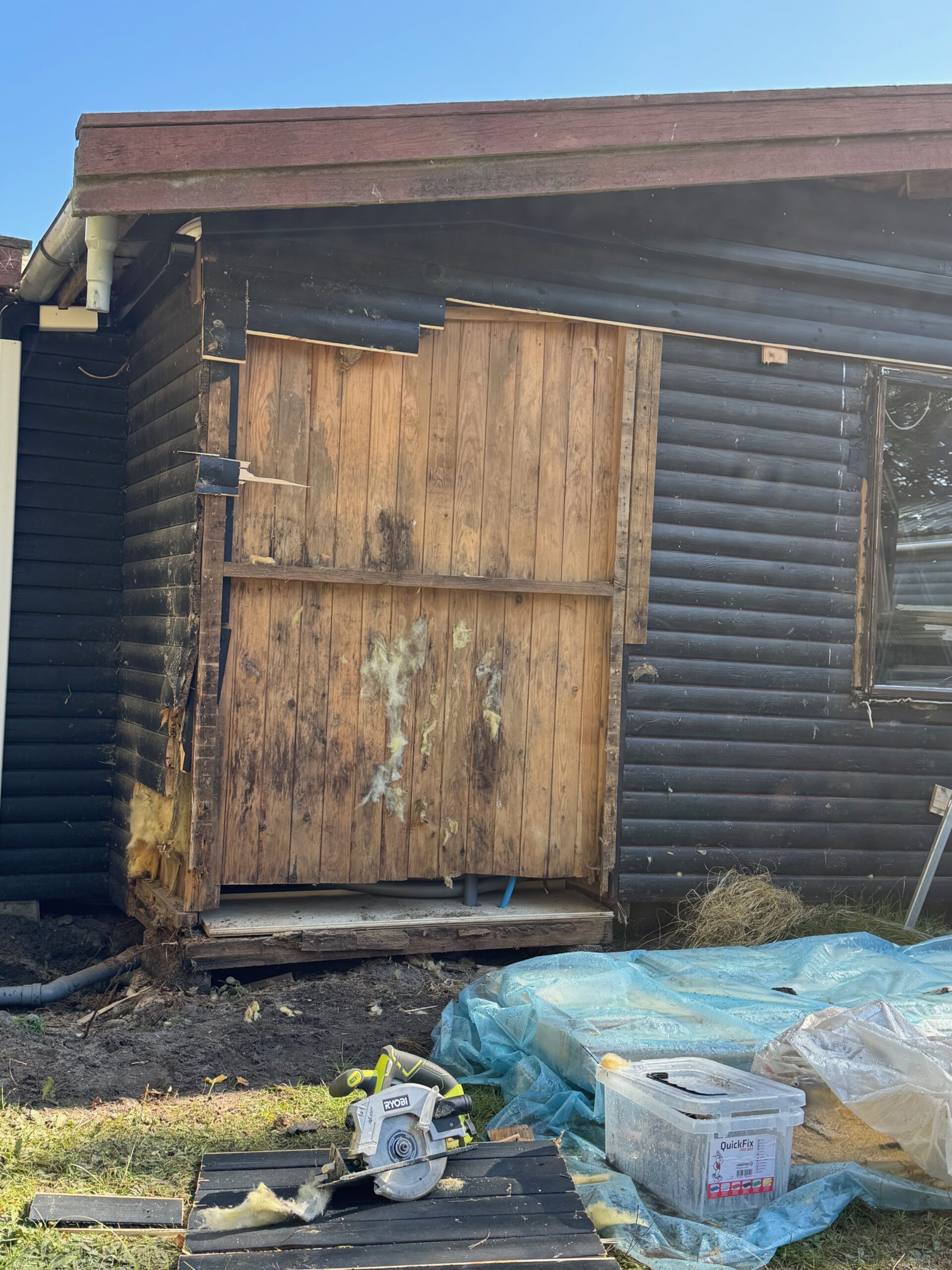

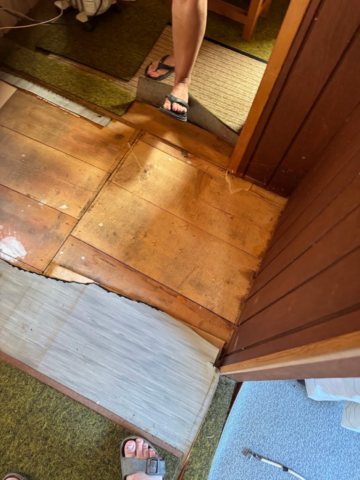

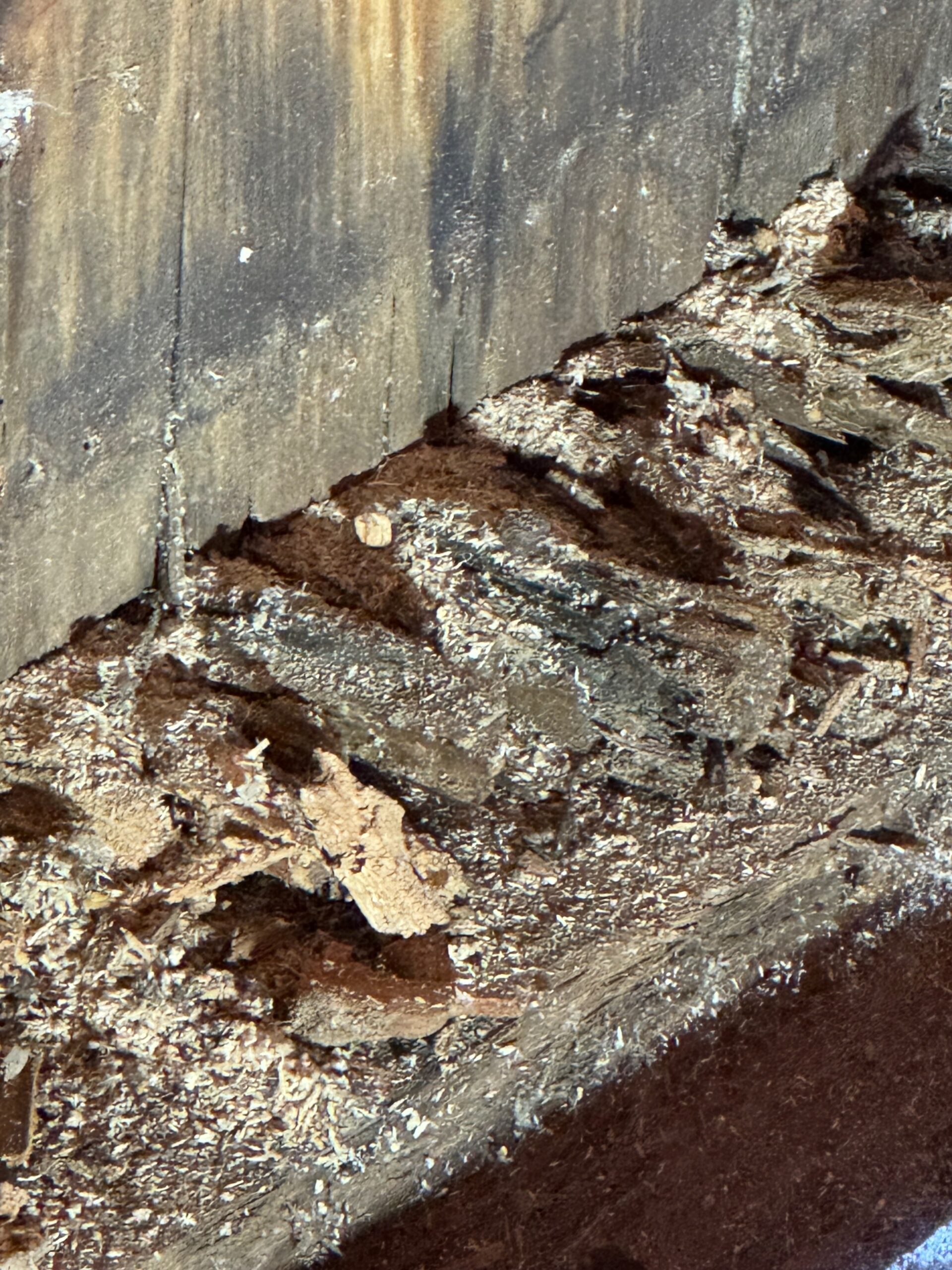

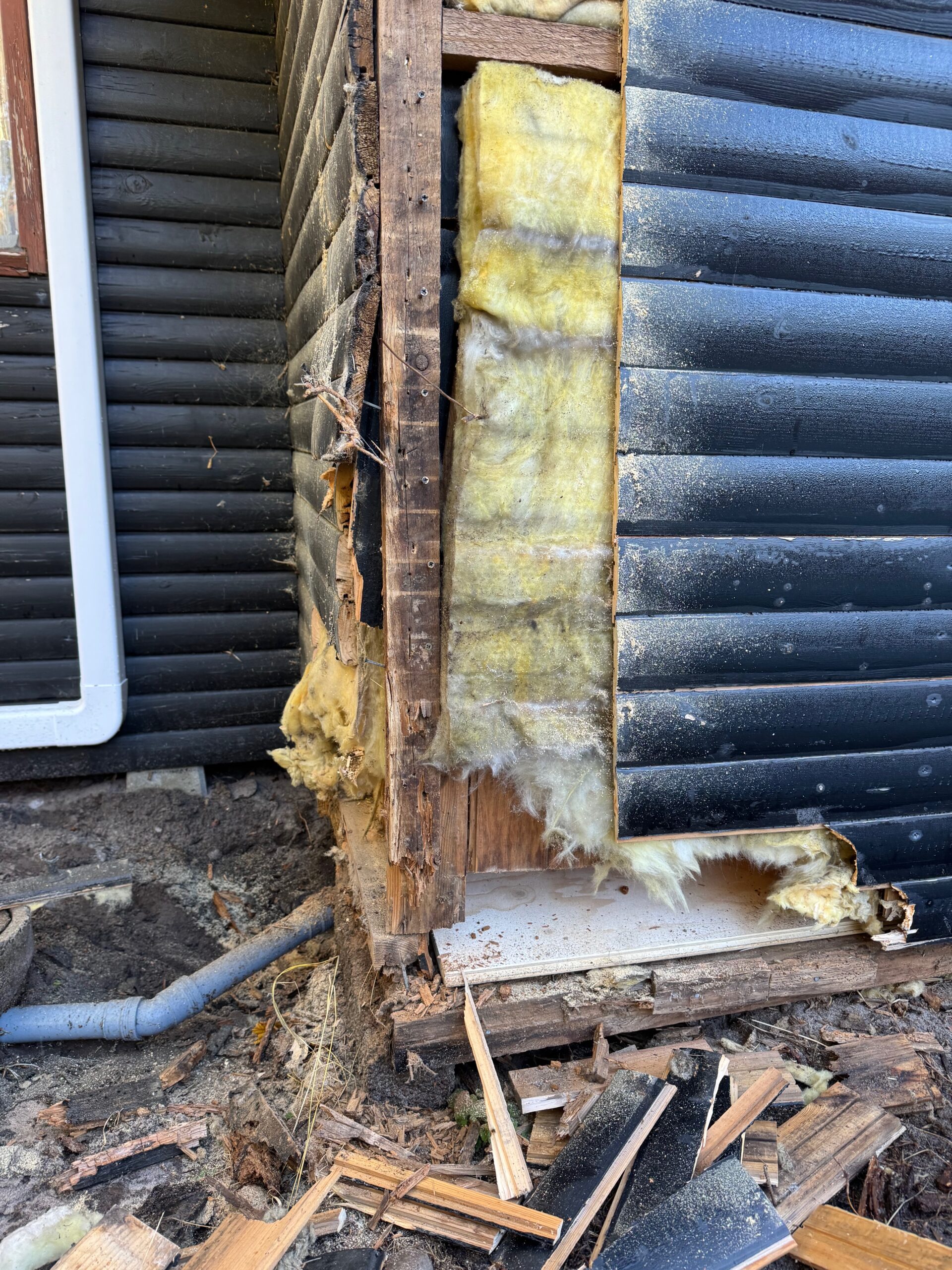

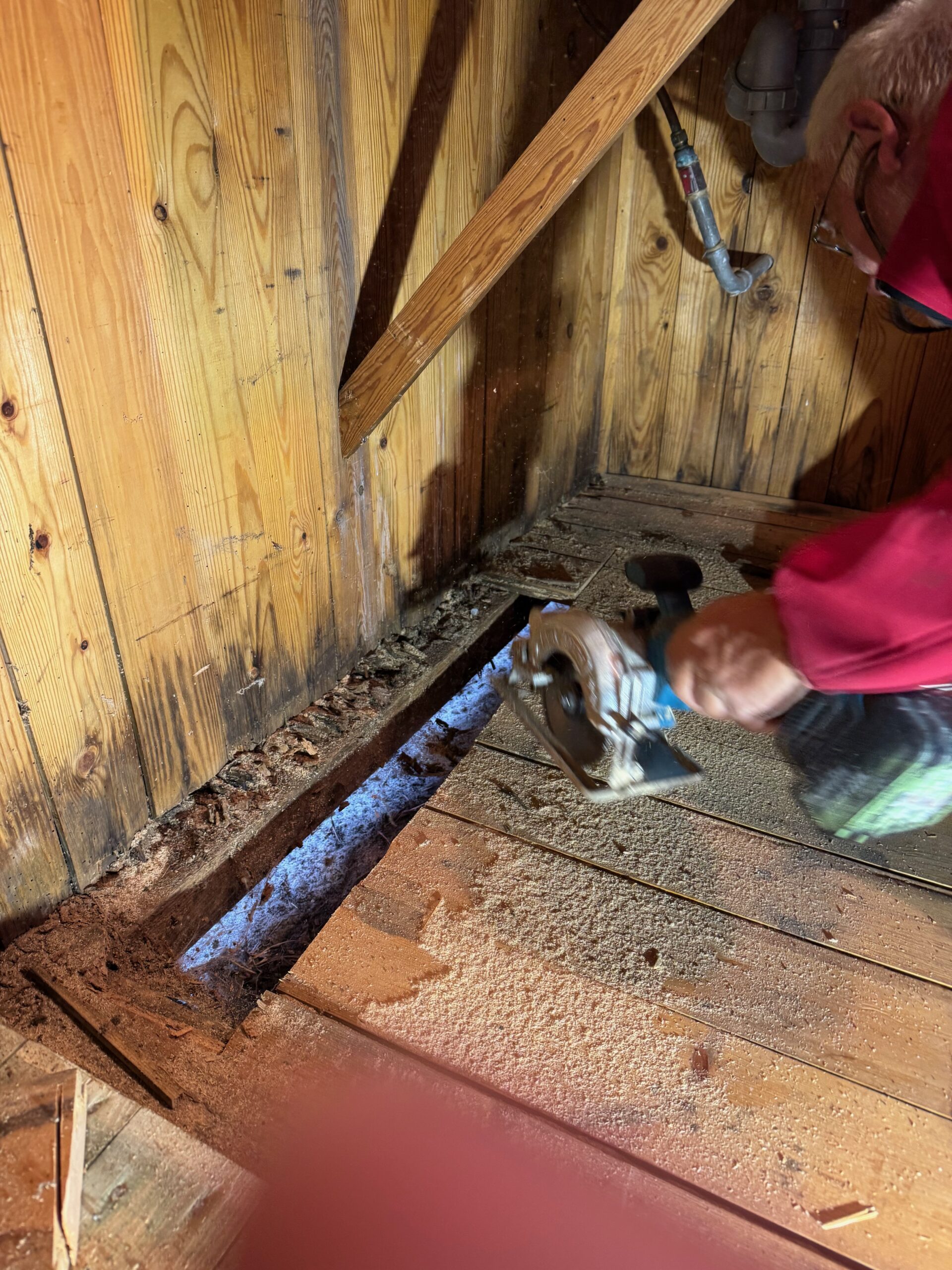

Da det tidligere køkken blev fjernet, blev der opdaget et skjult skadesområde under og bag den gamle køkkenvask.

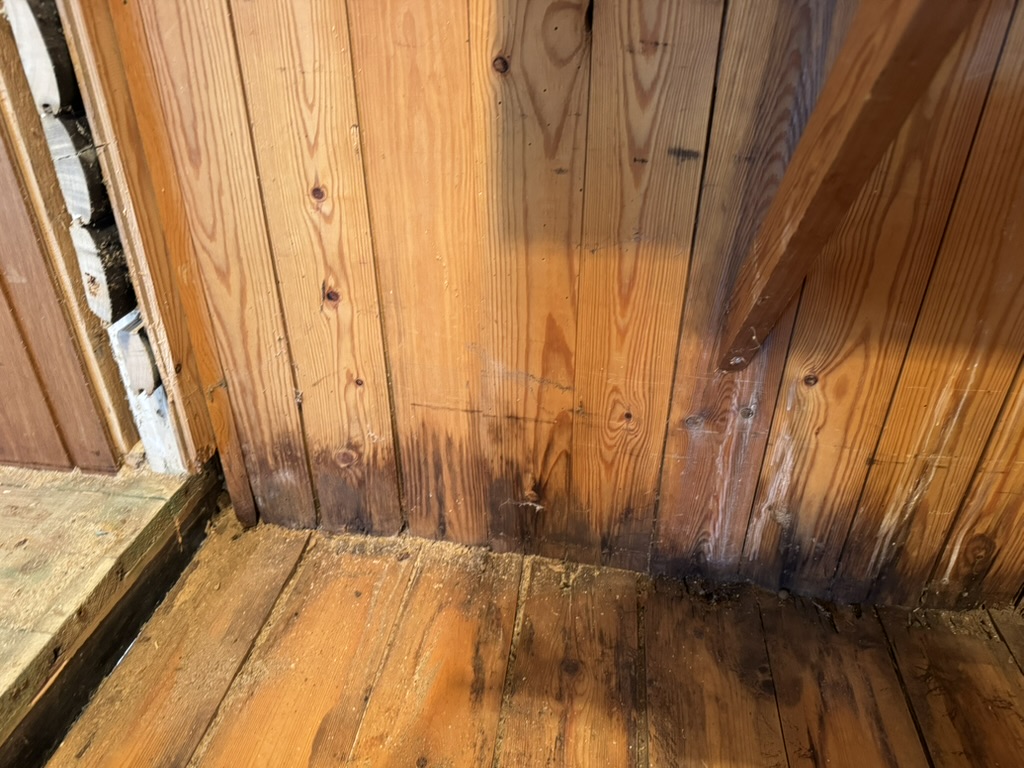

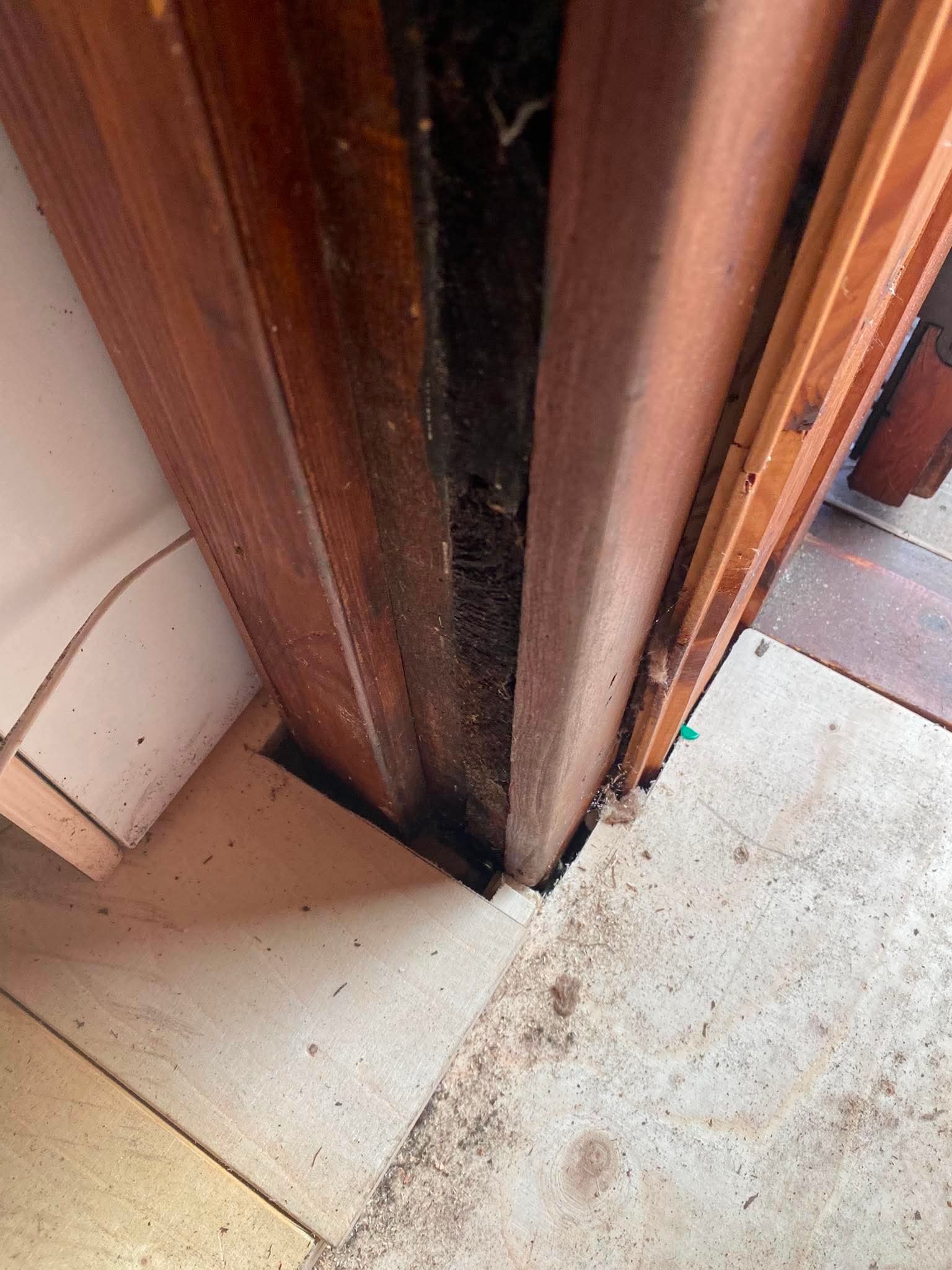

Der var mørk misfarvning og synligt påvirket træ ved den nederste væg- og gulvkonstruktion.

Skaden blev holdt adskilt fra det almindelige gulvprojekt og måtte ikke bare skjules under det nye gulv, før forholdet var vurderet i forbindelse med forsikringssagen.

BILLEDER – SKADEN

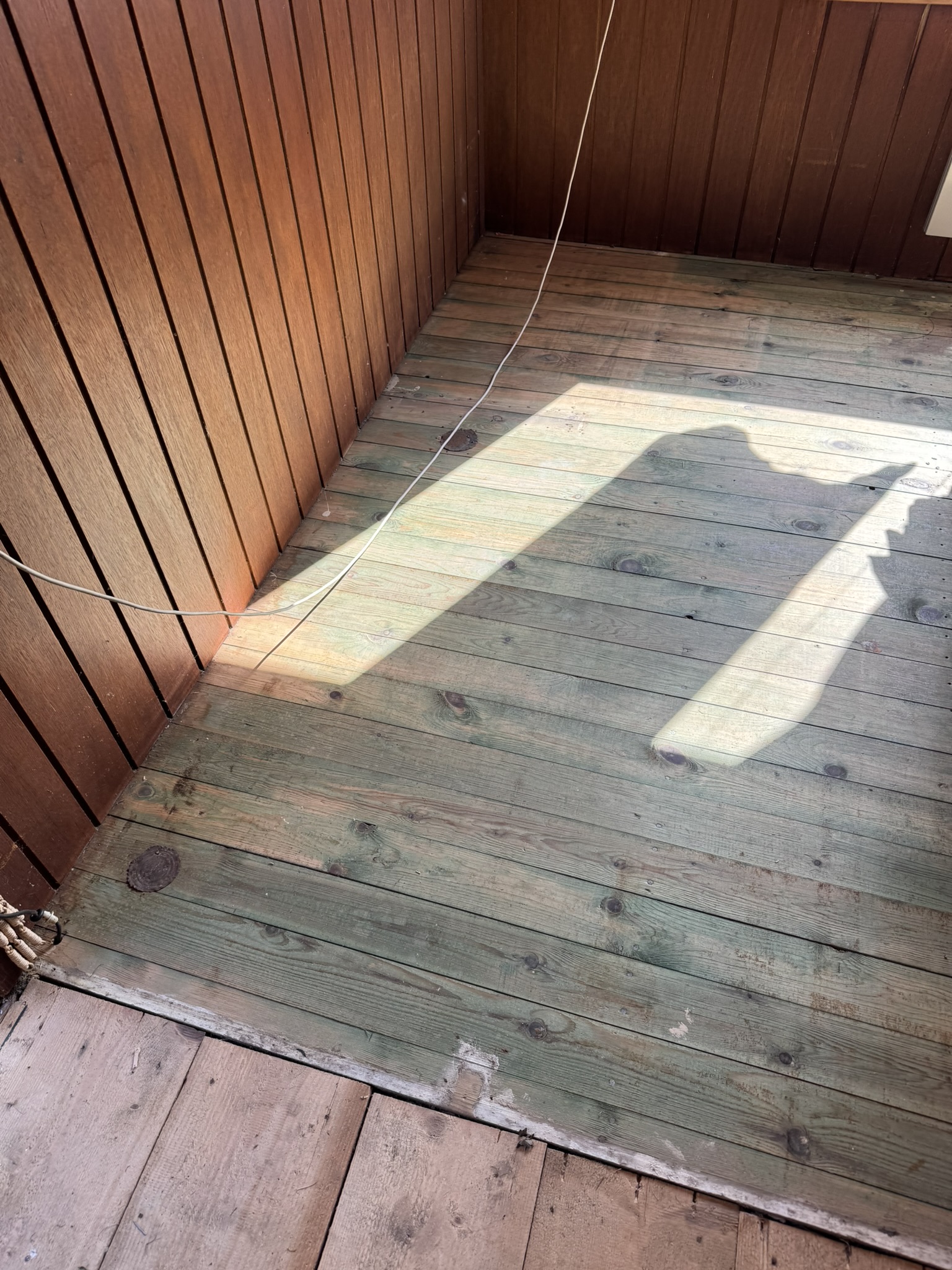

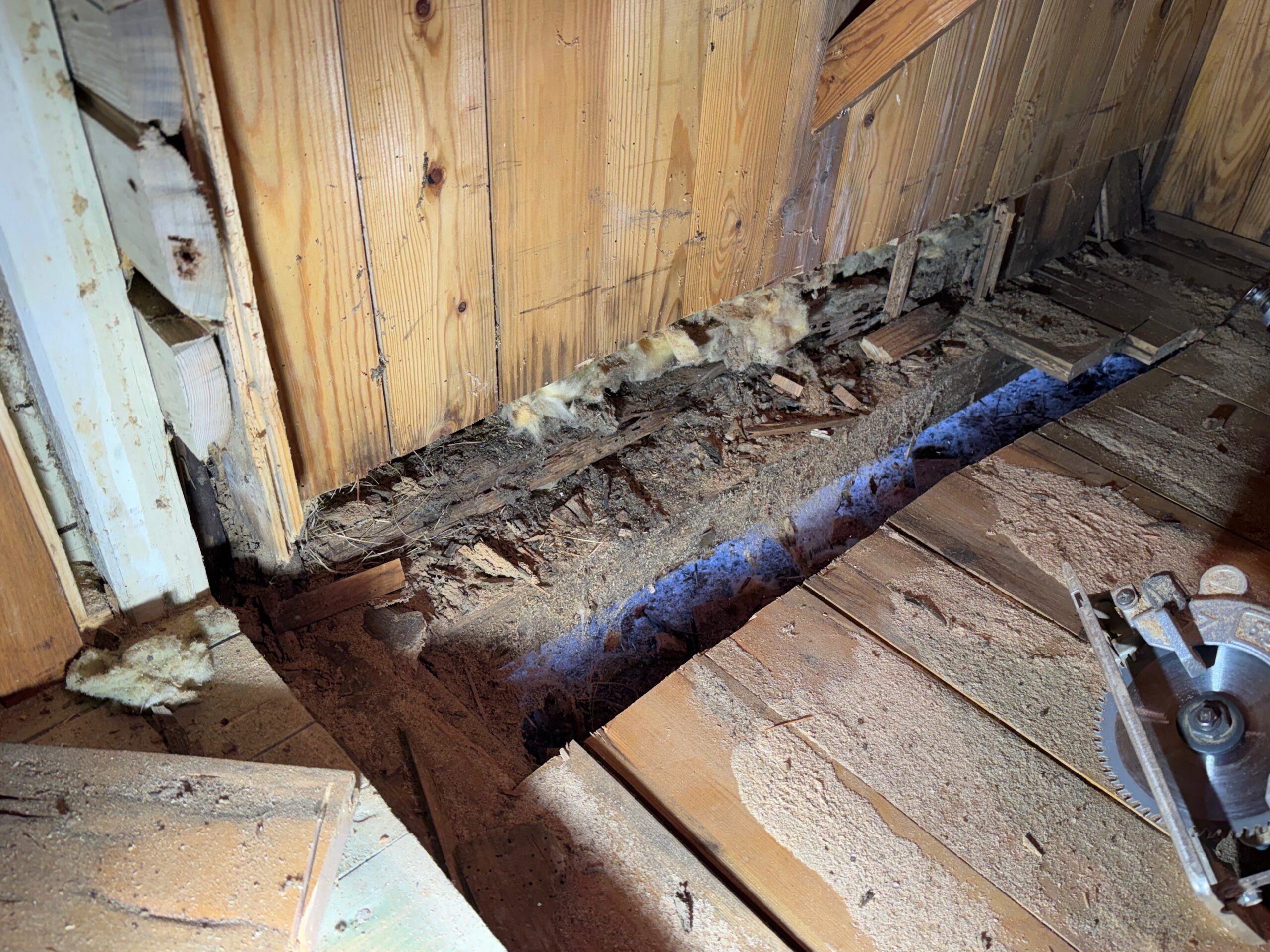

Området under den tidligere køkkenvask.

Sådan blev gulvet bygget op

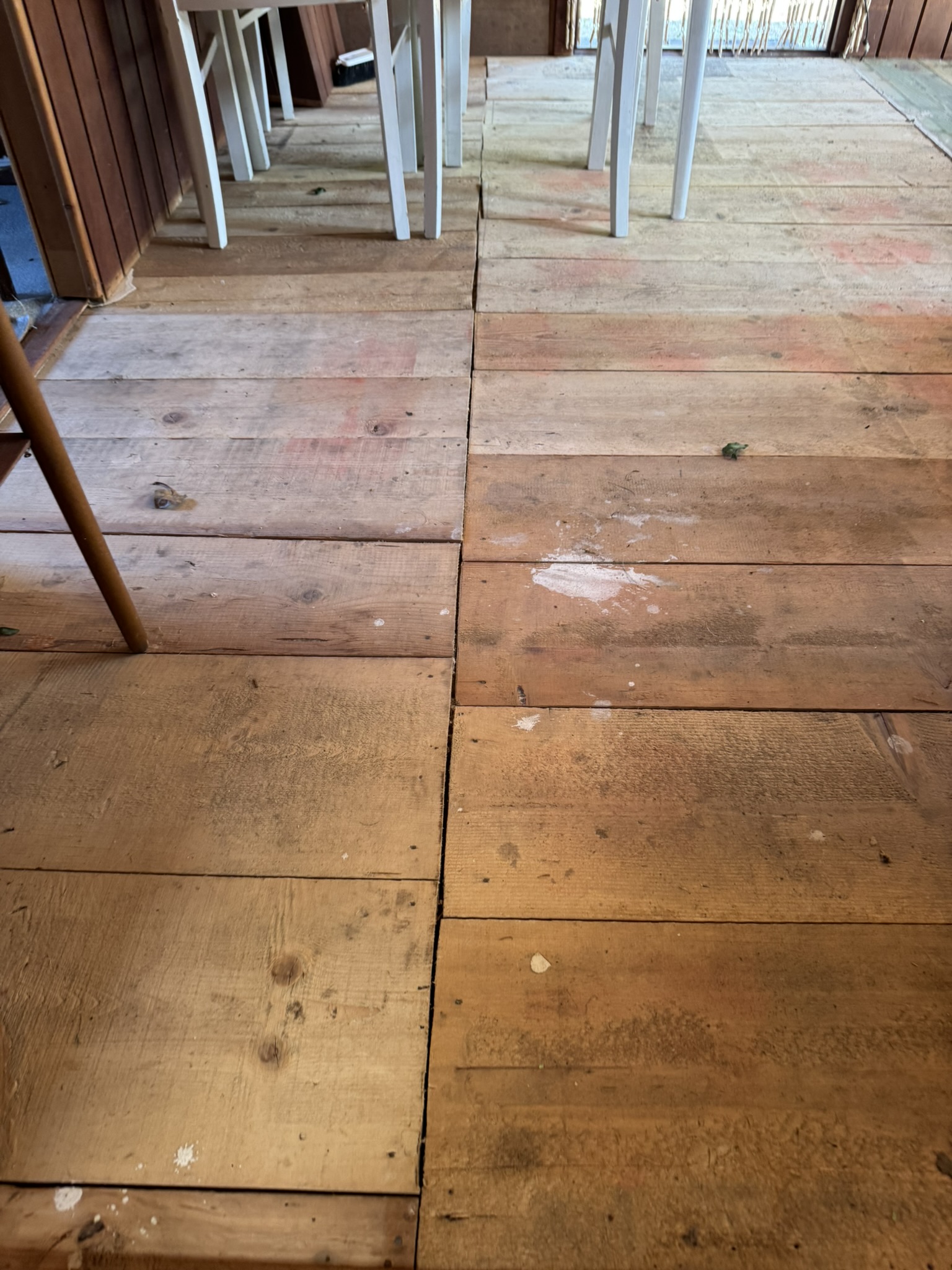

Pribo stod for opretningen og lægningen af krydsfinerpladerne.

Arbejdet omfattede blandt andet:

  • opretning af det eksisterende gulv
  • etablering af strøer/opretningslægter og kiler
  • hævning af det lavere køkkenområde
  • tilpasning omkring eksisterende konstruktioner

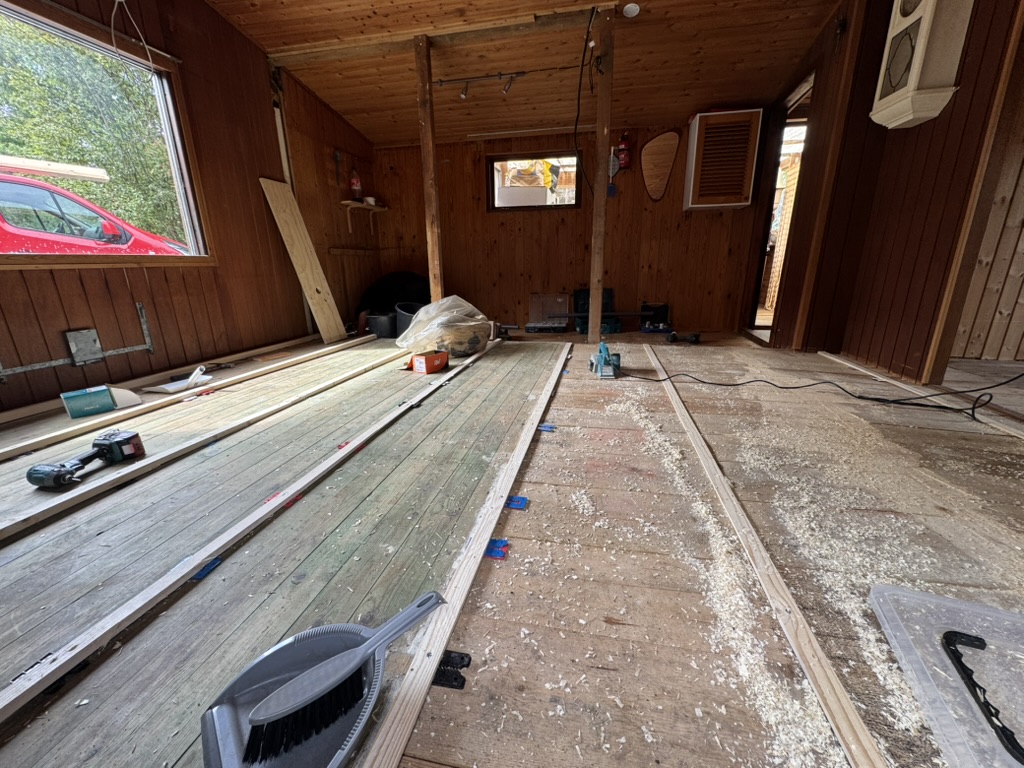

  • lægning af krydsfiner

  • koordinering med VVS-installationerne under gulvet

Der blev samtidig aftalt mulighed for skruede/aftagelige gulvplader over relevante VVS-zoner, så installationerne senere kan tilgås.

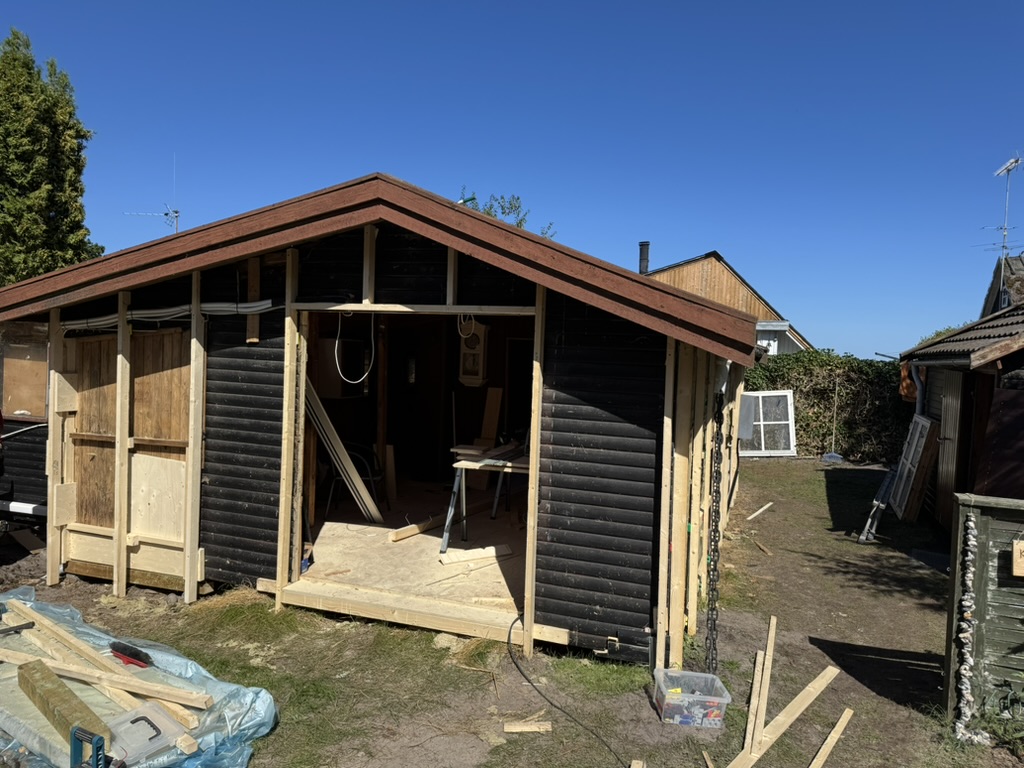

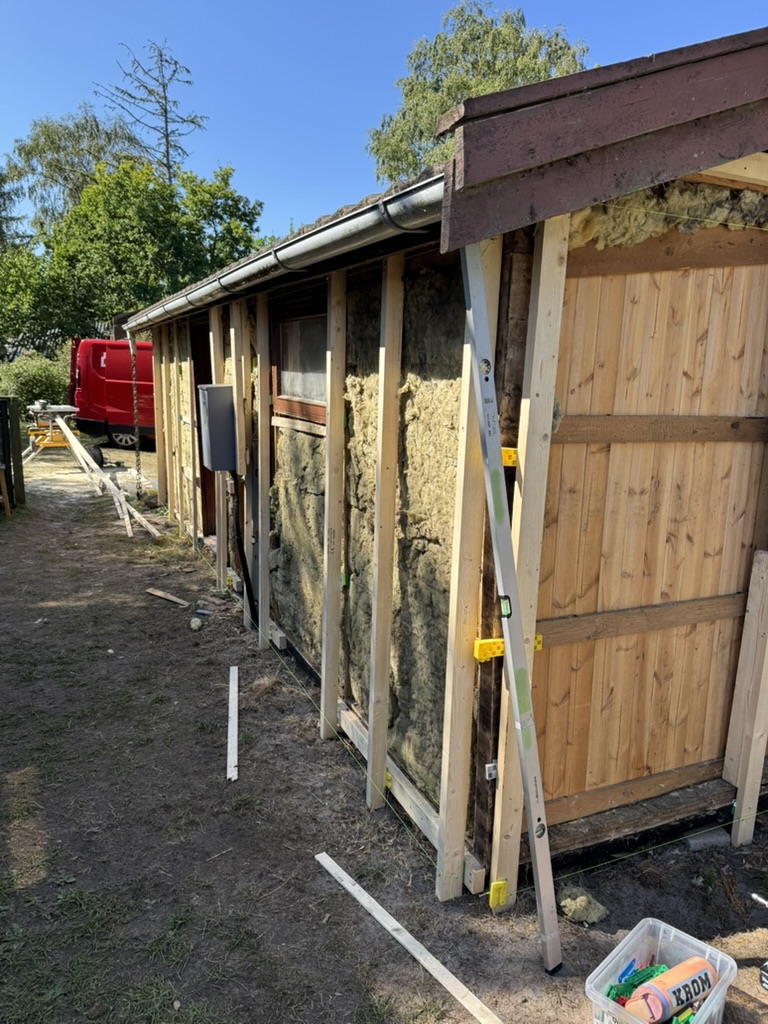

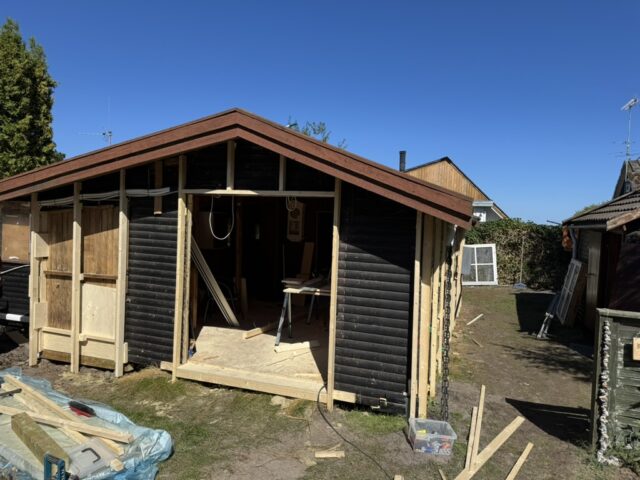

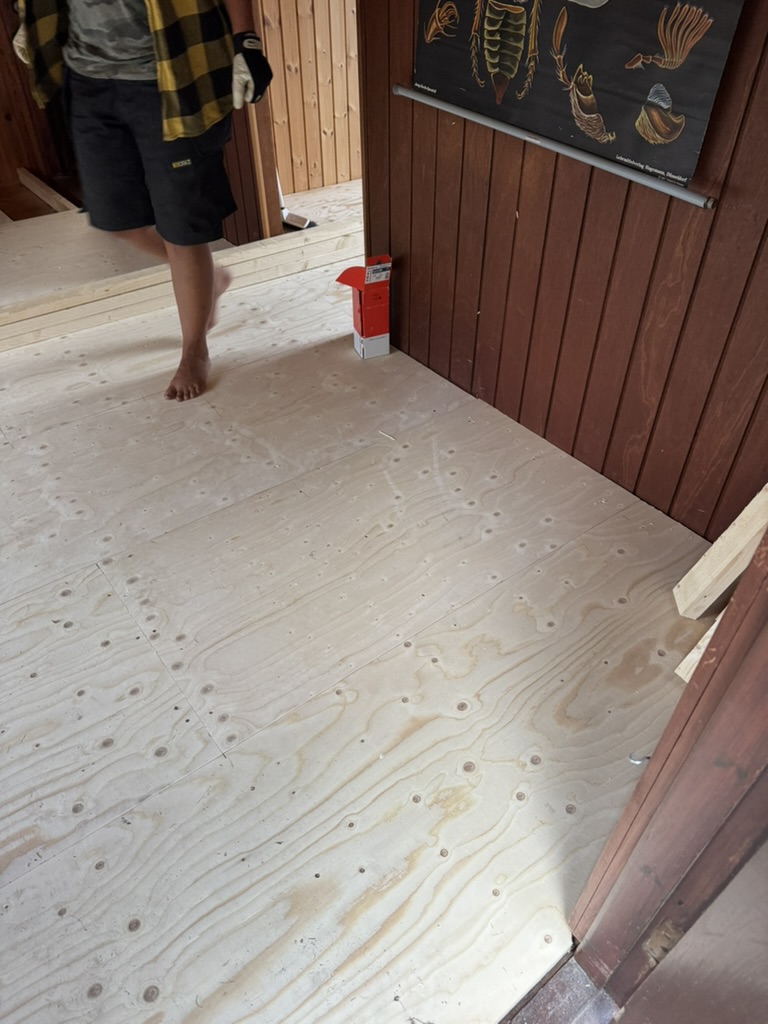

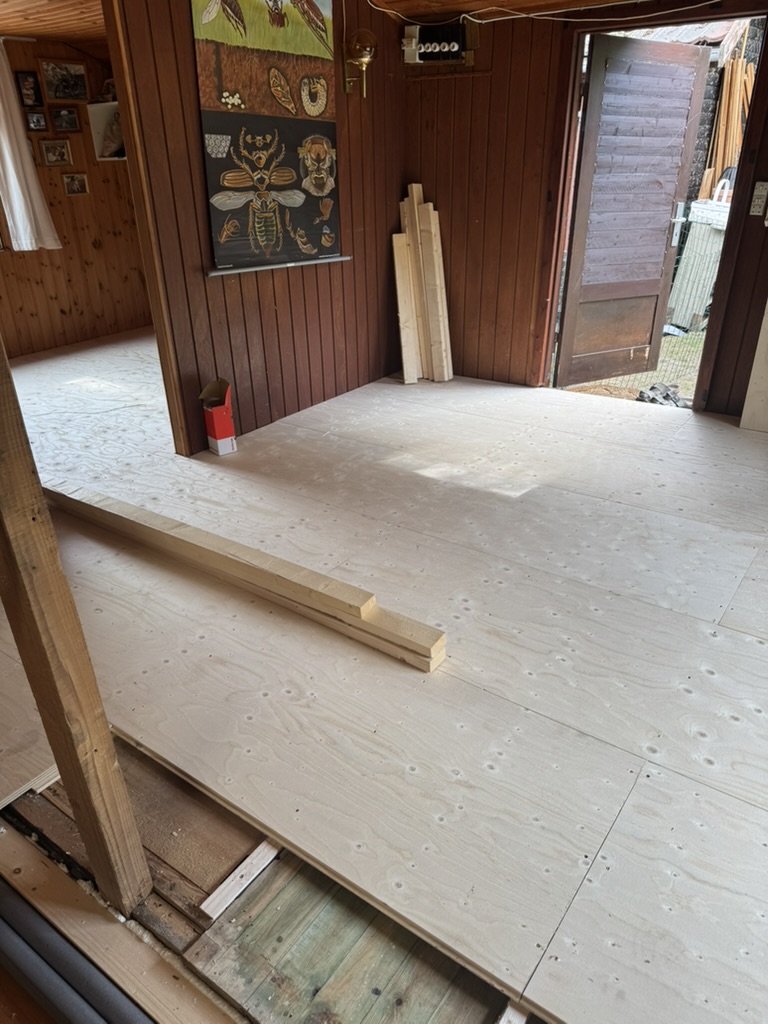

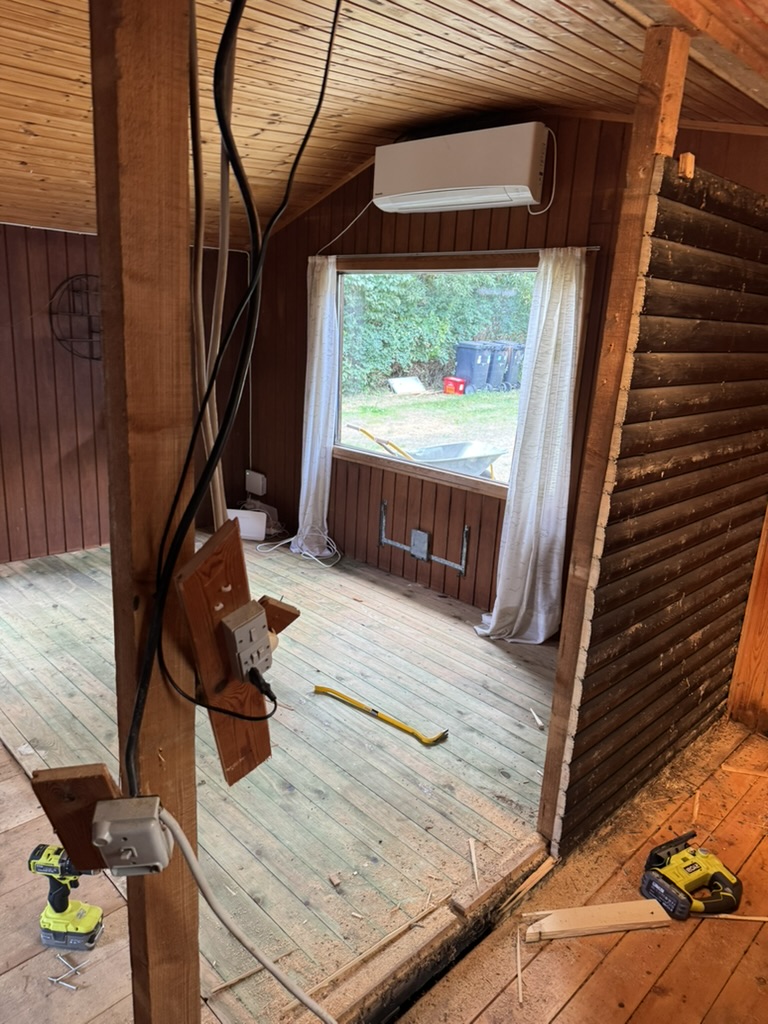

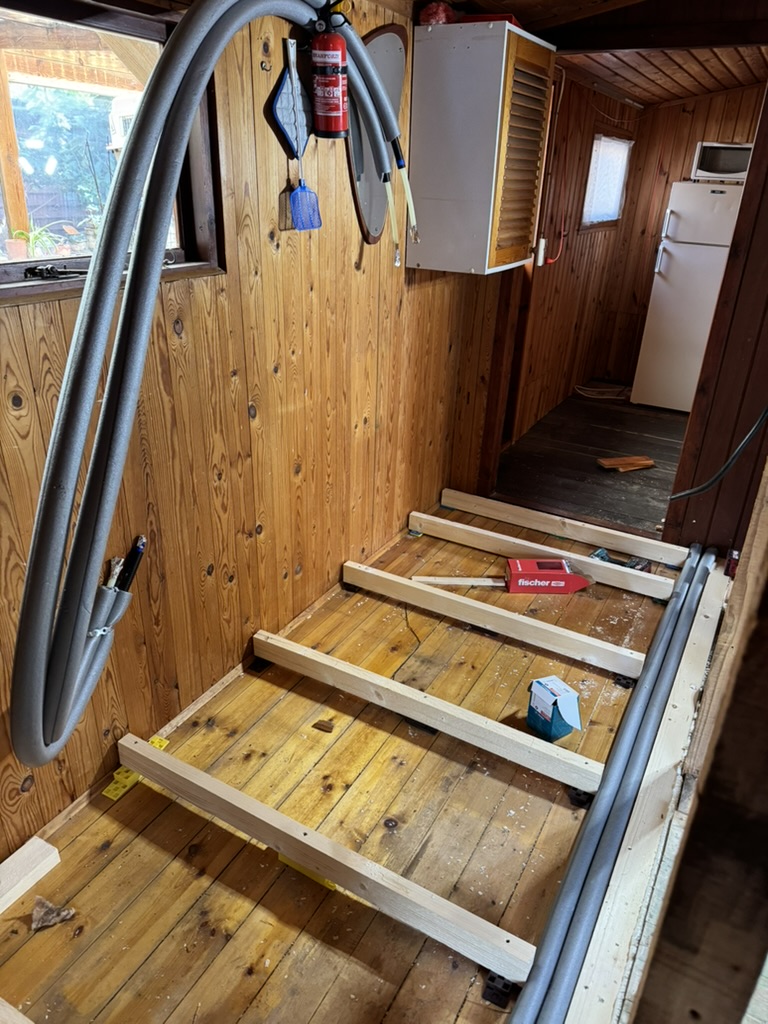

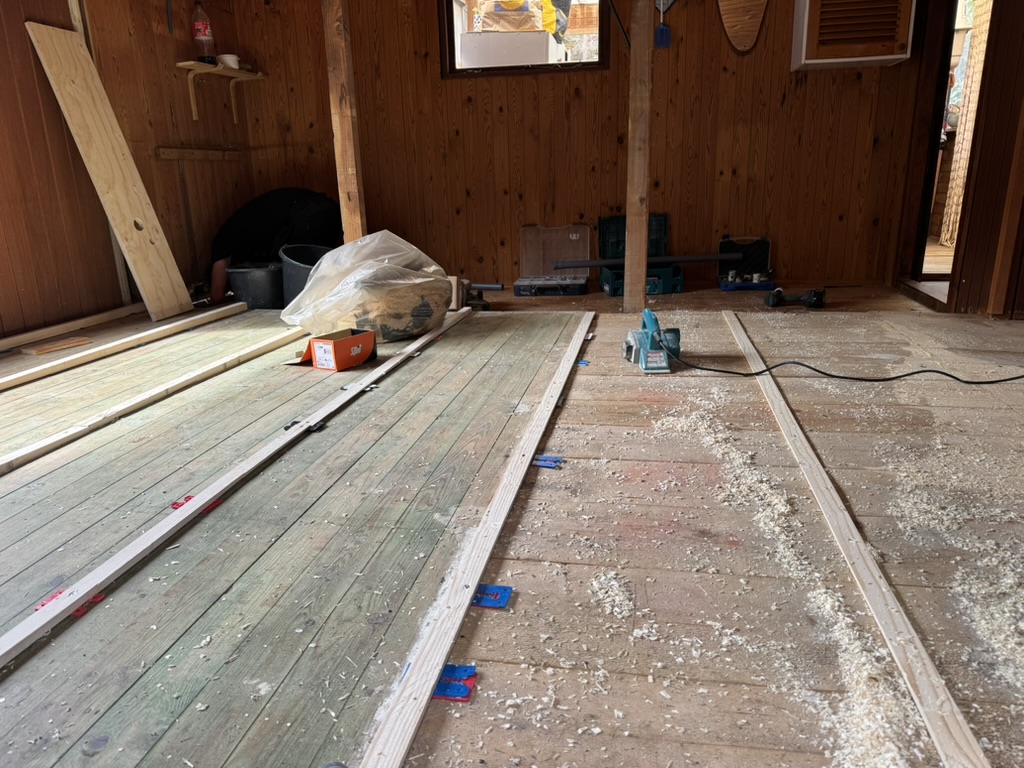

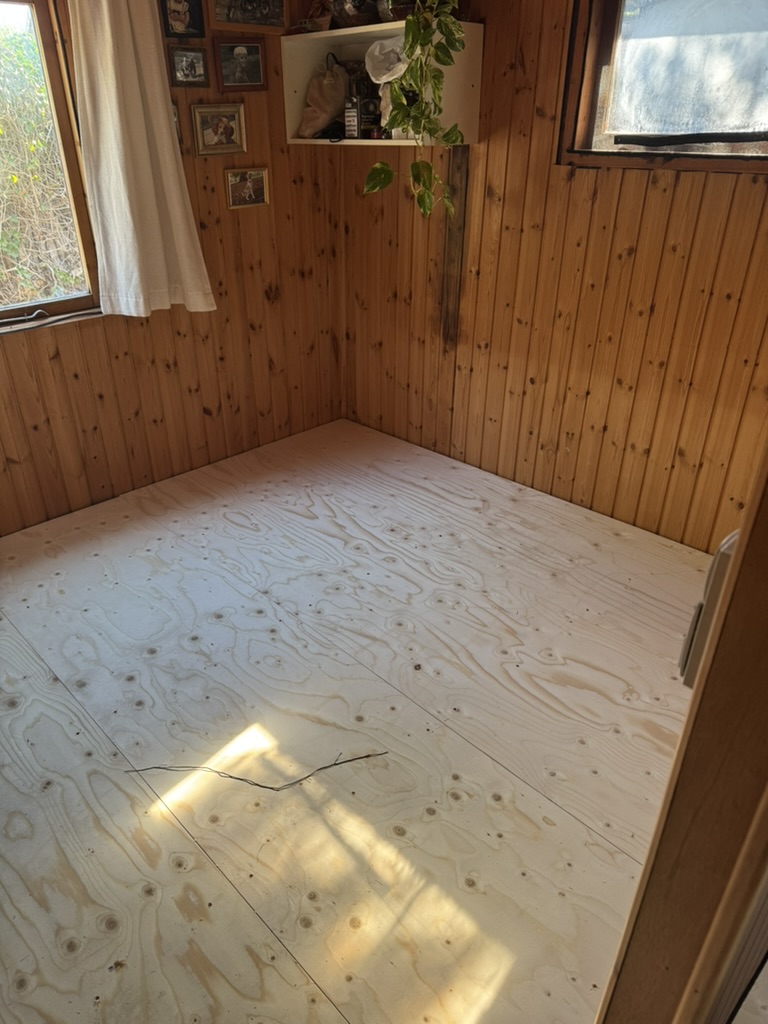

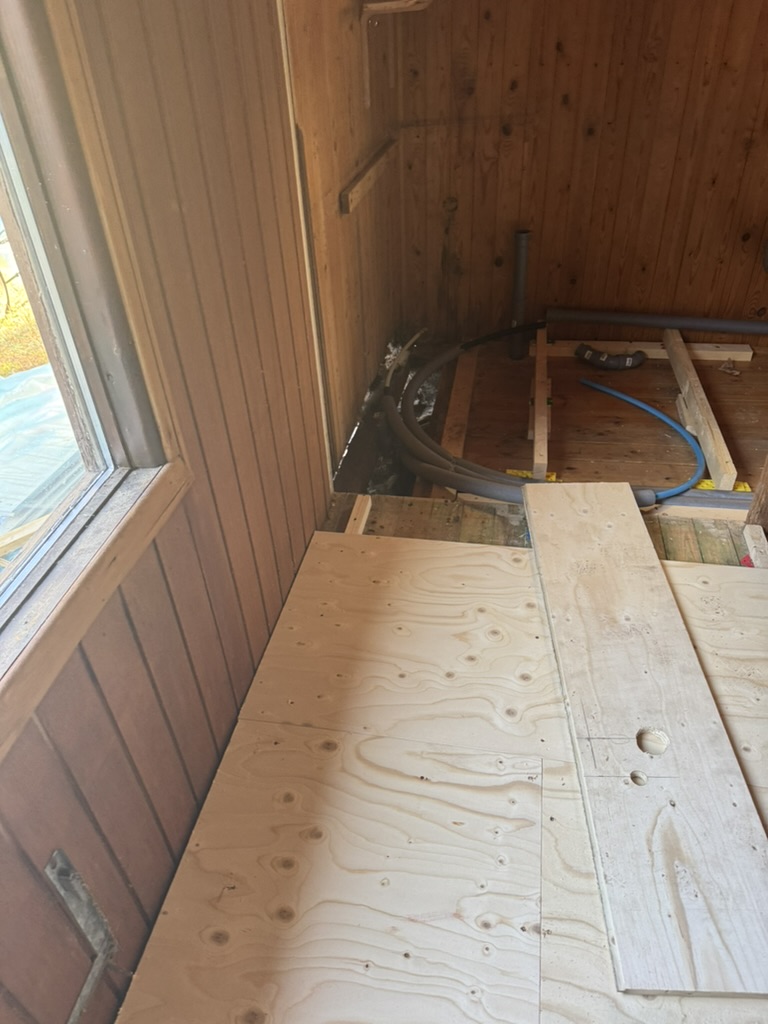

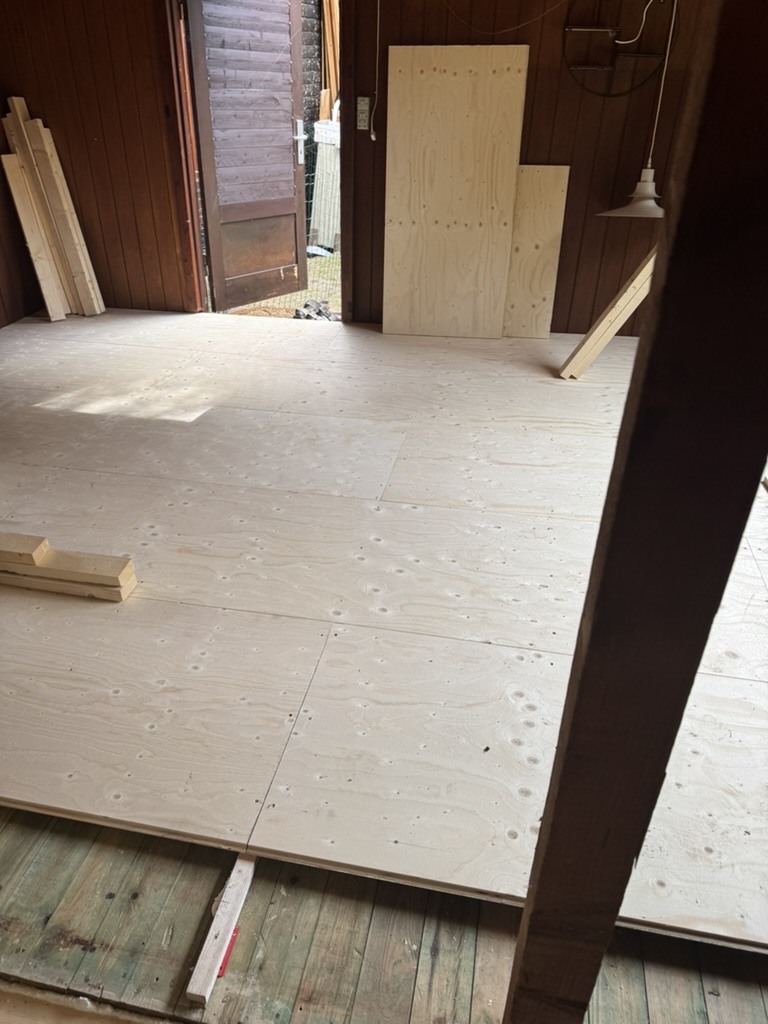

BILLEDER – UNDER ARBEJDET
Billeder af strøer, opretning og krydsfinerplader være oplagte.

VVS under gulvet

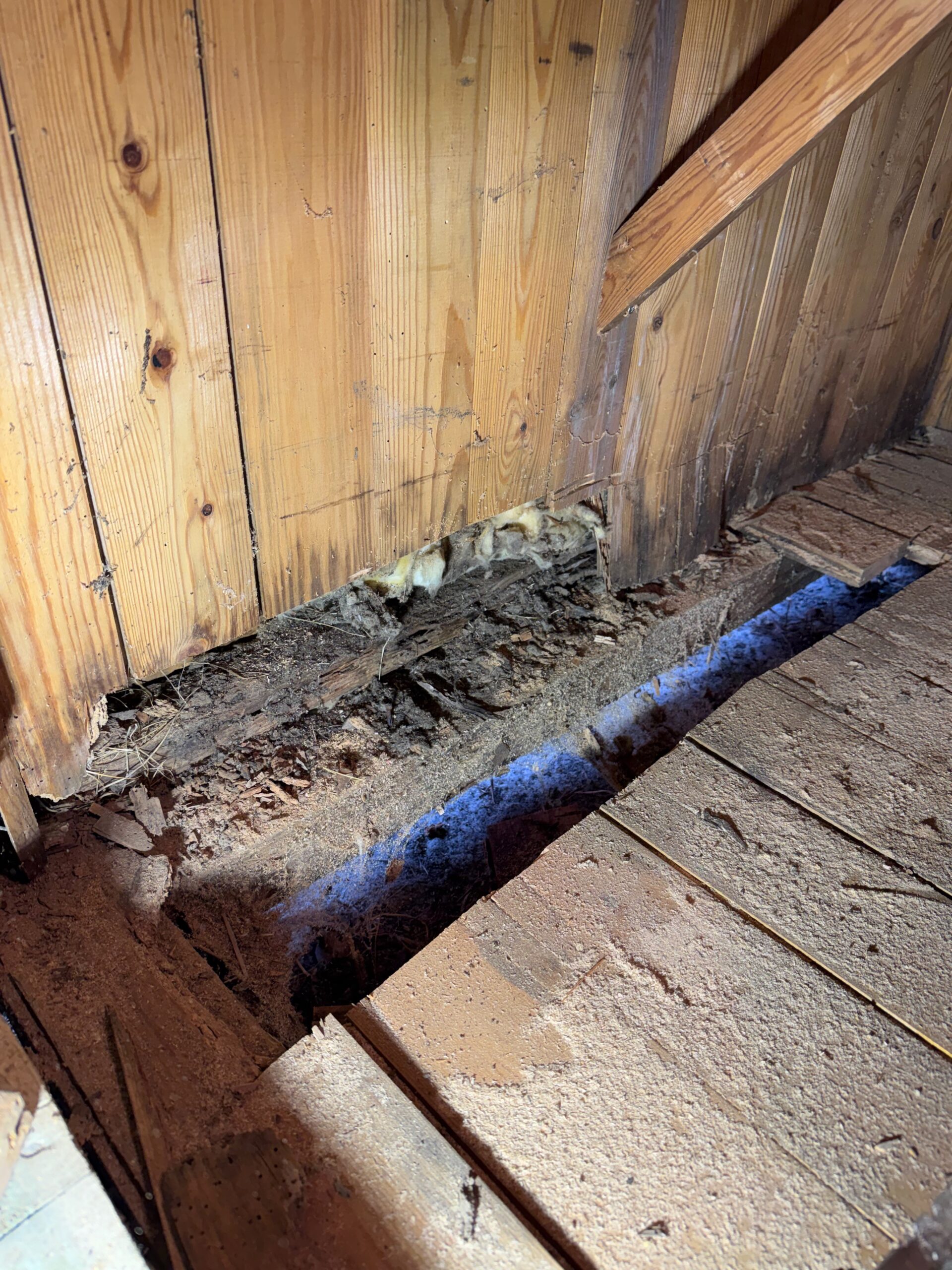

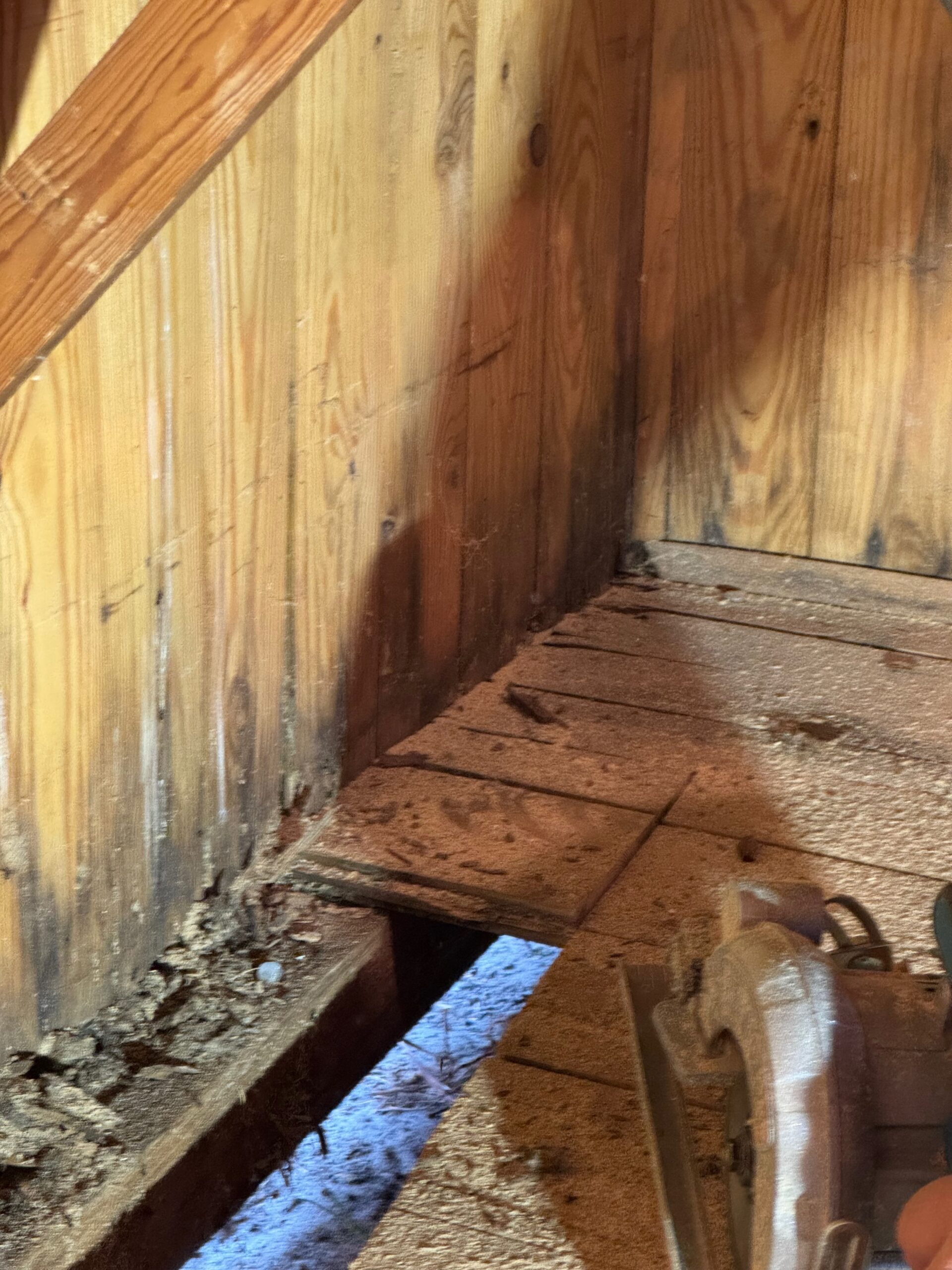

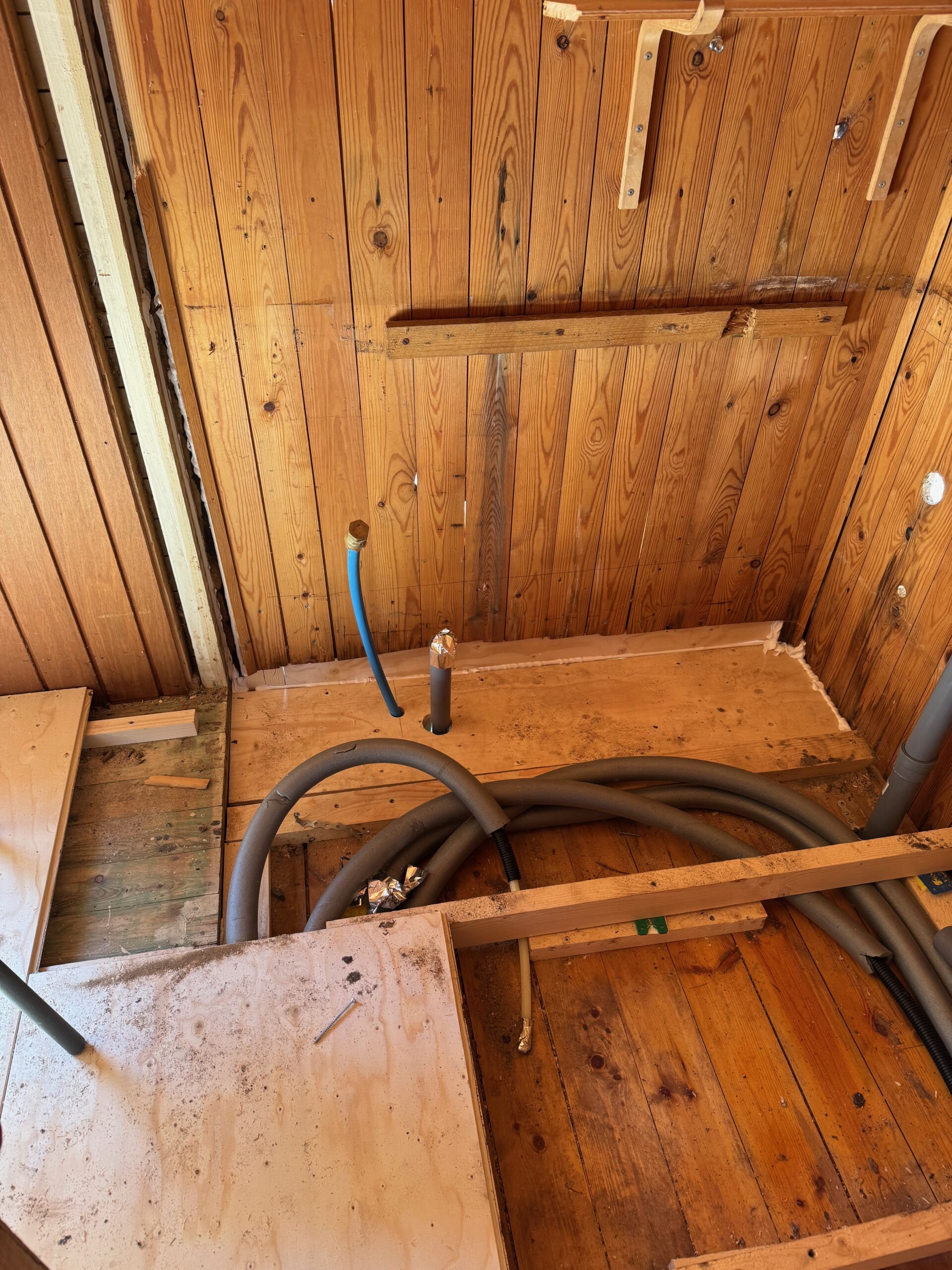

Gulvprojektet blev koordineret med de nye VVS-installationer.

Mens gulvet var åbent, udførte Lars / VVS LN skjult rørarbejde til blandt andet køkken og det kommende badeværelse.

Det skulle være på plads, inden gulvet kunne lukkes.

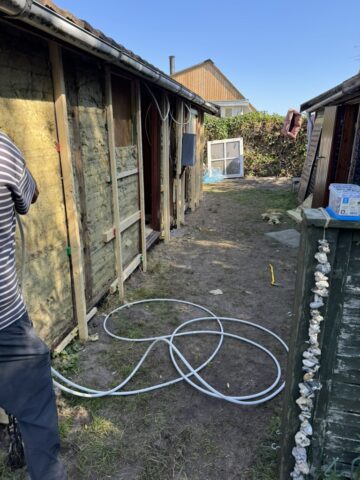

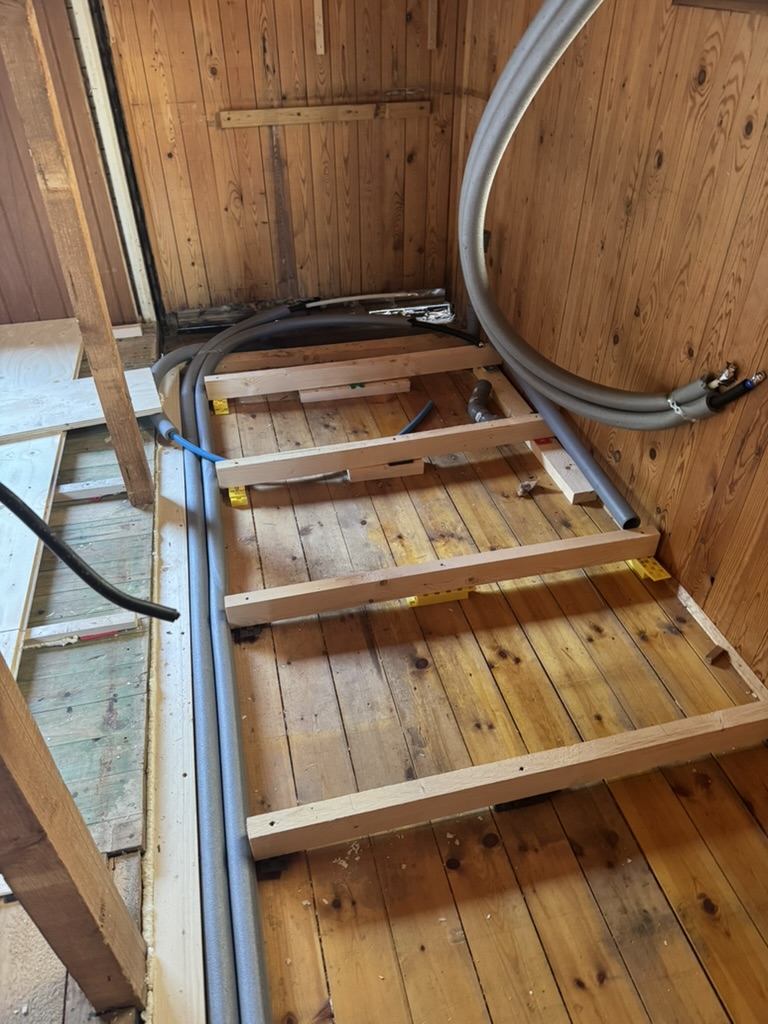

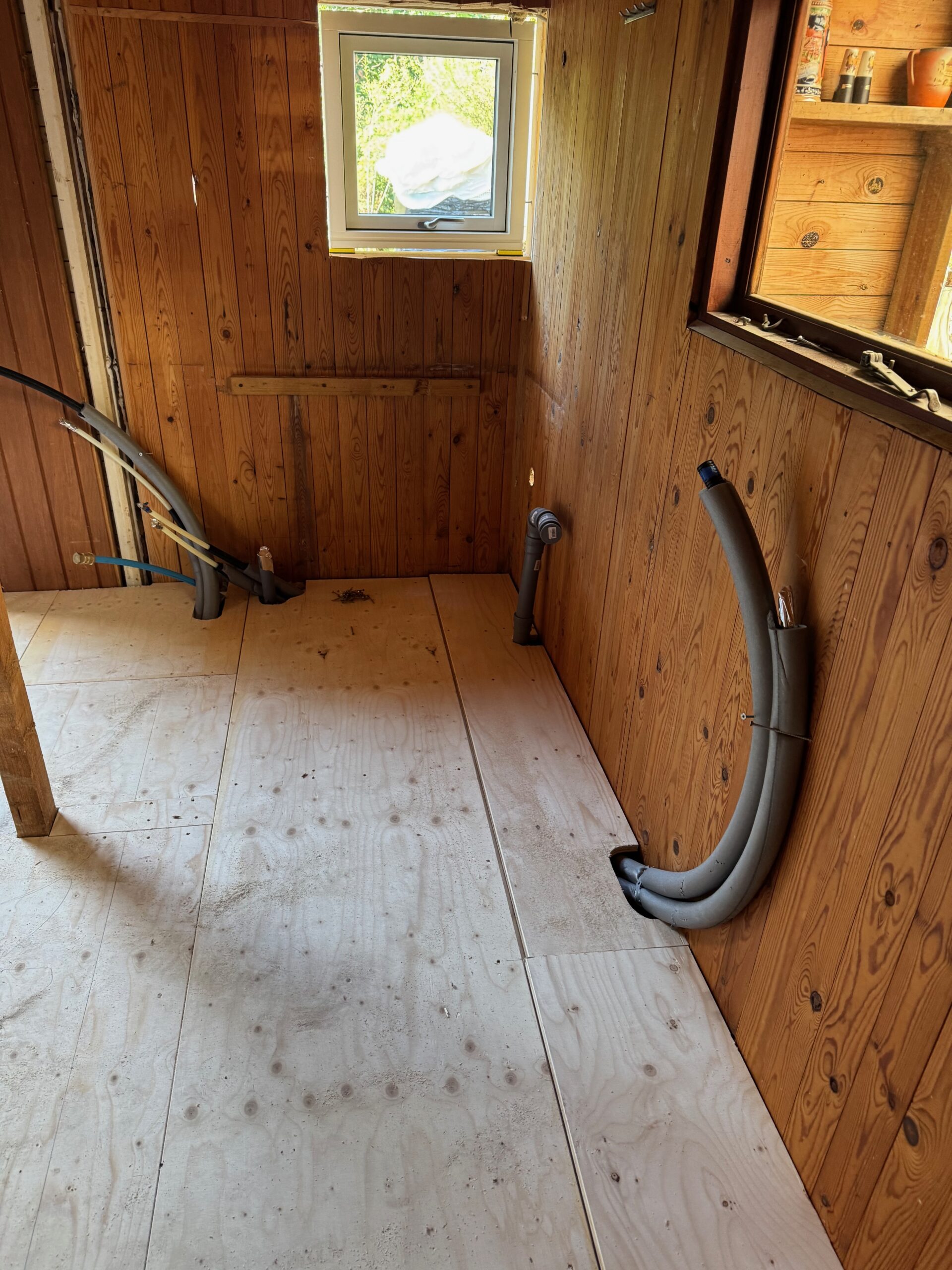

BILLEDER – VVS UNDER GULVET

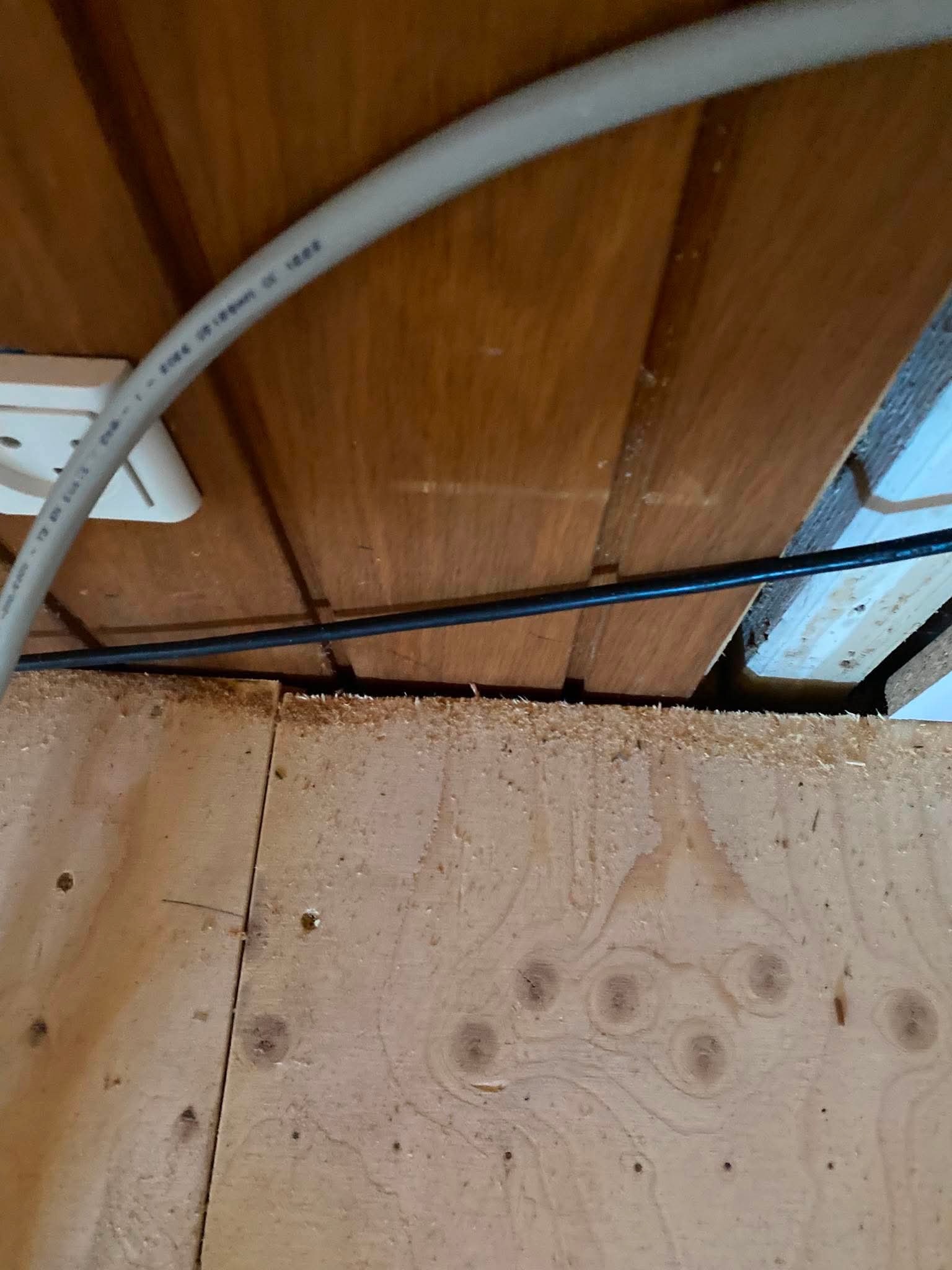

Billeder af rørene under gulvet, som nu er skjult.

Det har vi selv lavet

Vi har selv stået for en væsentlig del af planlægningen og den kommende færdiggørelse.

Det omfatter blandt andet:

  • valg af gulvets slutudtryk
  • koordinering mellem tømrer og VVS
  • beslutningen om malet krydsfiner som færdigt gulv
  • indkøb af hvide fodpaneler
  • indkøb af vådrumsvinyl til badeværelset
  • spartling, grunding og maling af gulvet

Gulvet i stue, køkken og soveværelse

Krydsfineren skal være den færdige synlige gulvoverflade i de almindelige rum.

Planen er:

  1. relevante samlinger og mindre ujævnheder spartles
  2. gulvet slibes og klargøres
  3. overfladen grundes
  4. gulvet males beige
  5. slutoverfladen skal være blank
  6. der anvendes kvalitetsmaling fra Jotun
  7. hvide fodpaneler monteres langs væggene

Det præcise Jotun-produkt, glansgrad og farvekode registreres, når det endelige valg er foretaget.

BILLEDER – FÆRDIGBEHANDLING

AI genereret billeder der viser gulvet når det er malet

Gulvet i det nye badeværelse

Badeværelset får en anden slutoverflade.

Her skal krydsfineren ikke være synlig. I stedet etableres lysegul vådrumsvinyl.

Vinyl, lim og svejsemateriale er allerede indkøbt.

Den endelige montage skal ske efter faglig afklaring med den gulvfaglige leverandør.

BILLEDER – BADEVÆRELSE
Billeder med det færdige lysegul vinyl kommer snart

Åbninger langs vægge og døre

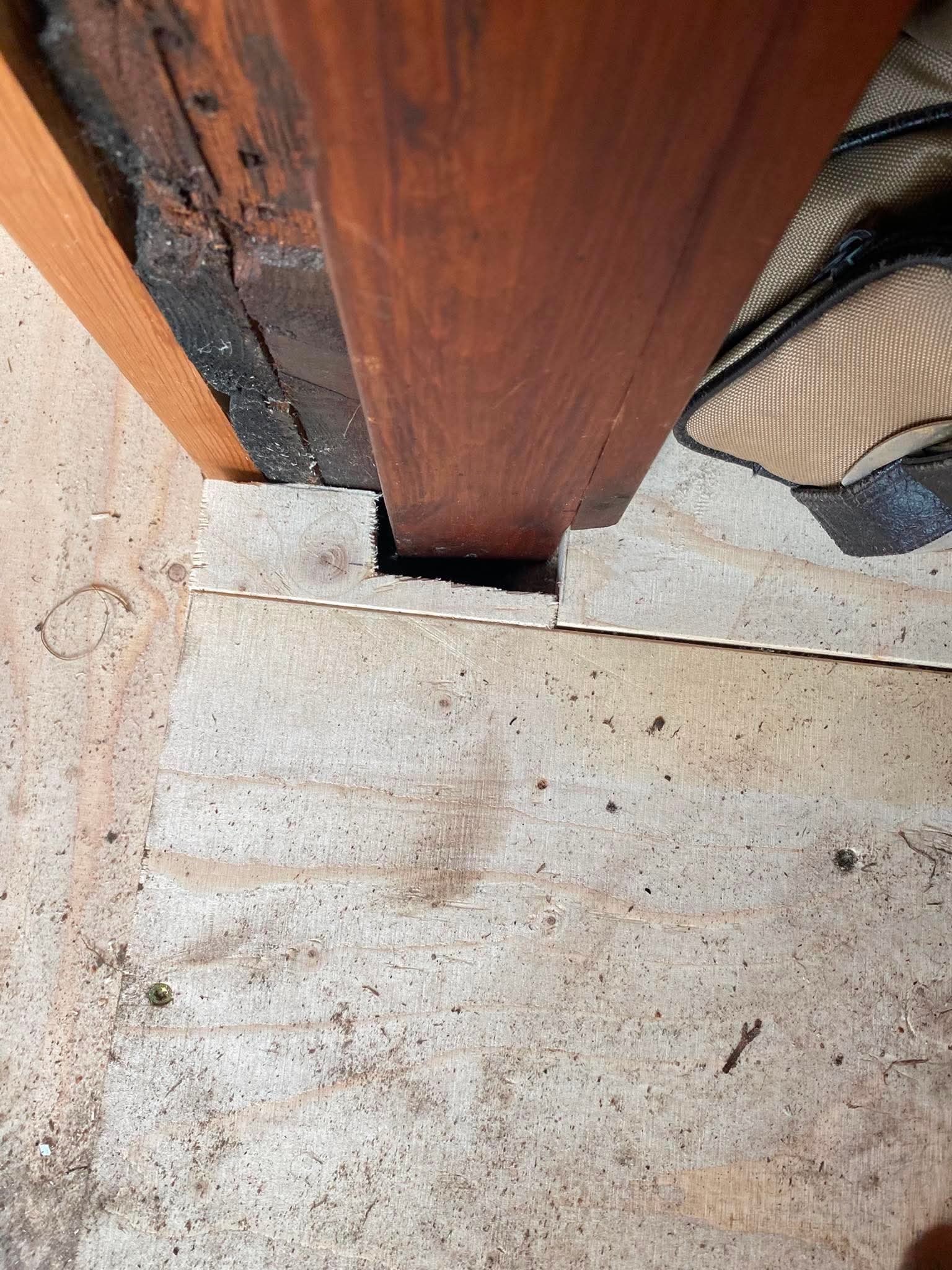

Efter at krydsfinerpladerne blev lagt, konstaterede vi enkelte større og ujævne åbninger langs vægge og ved døråbninger.

Almindelige samlinger mellem pladerne kan spartles som en del af den normale færdigbehandling.

Bekymringen gælder de steder, hvor åbningerne er så store, at de kan blive vanskelige at afslutte pænt med spartling og de valgte fodpaneler.

Pribo skal derfor vurdere de konkrete områder, før gulvet færdigbehandles.

Det er endnu ikke fastslået, om der er tale om en egentlig håndværksmæssig mangel.

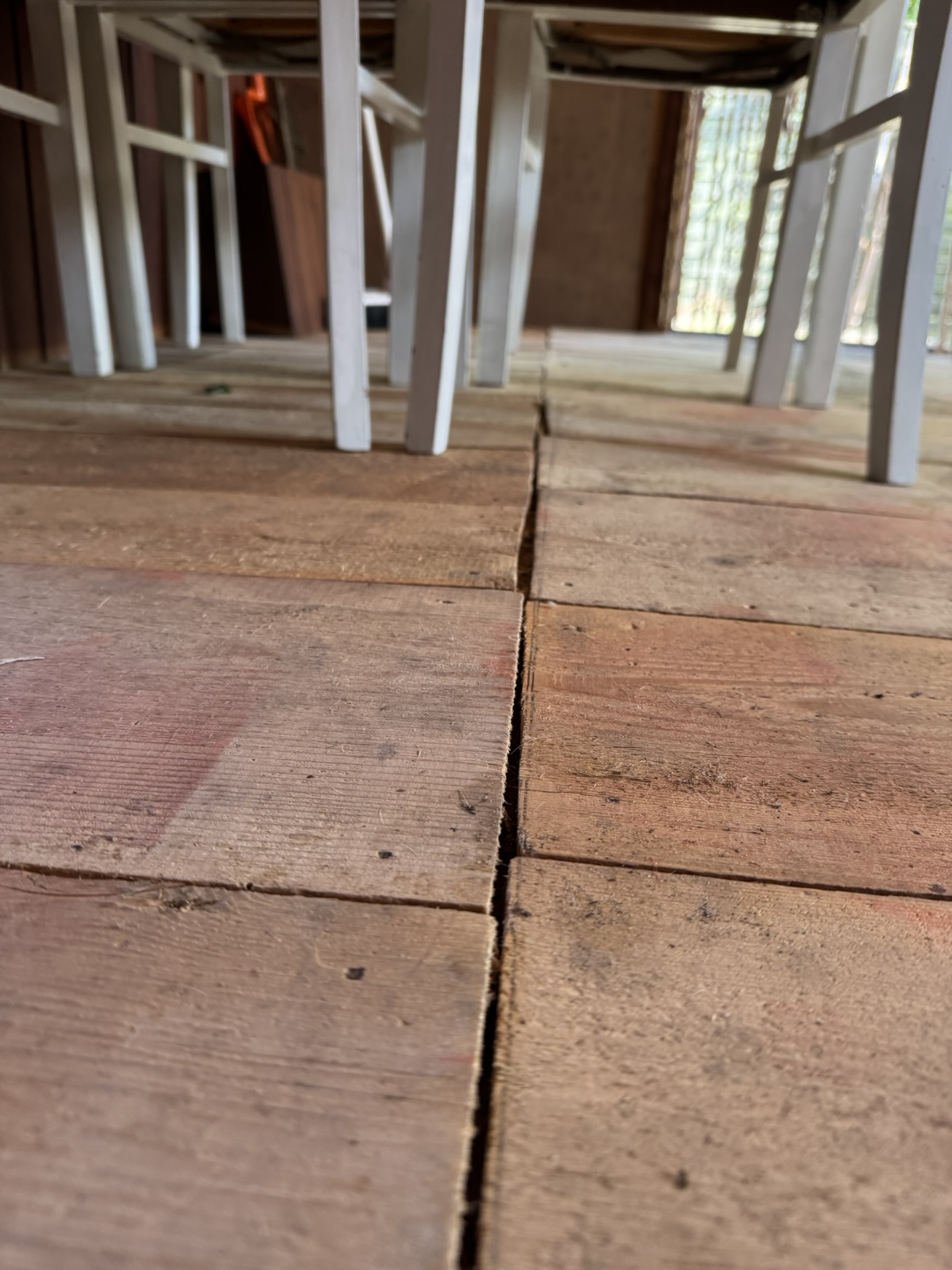

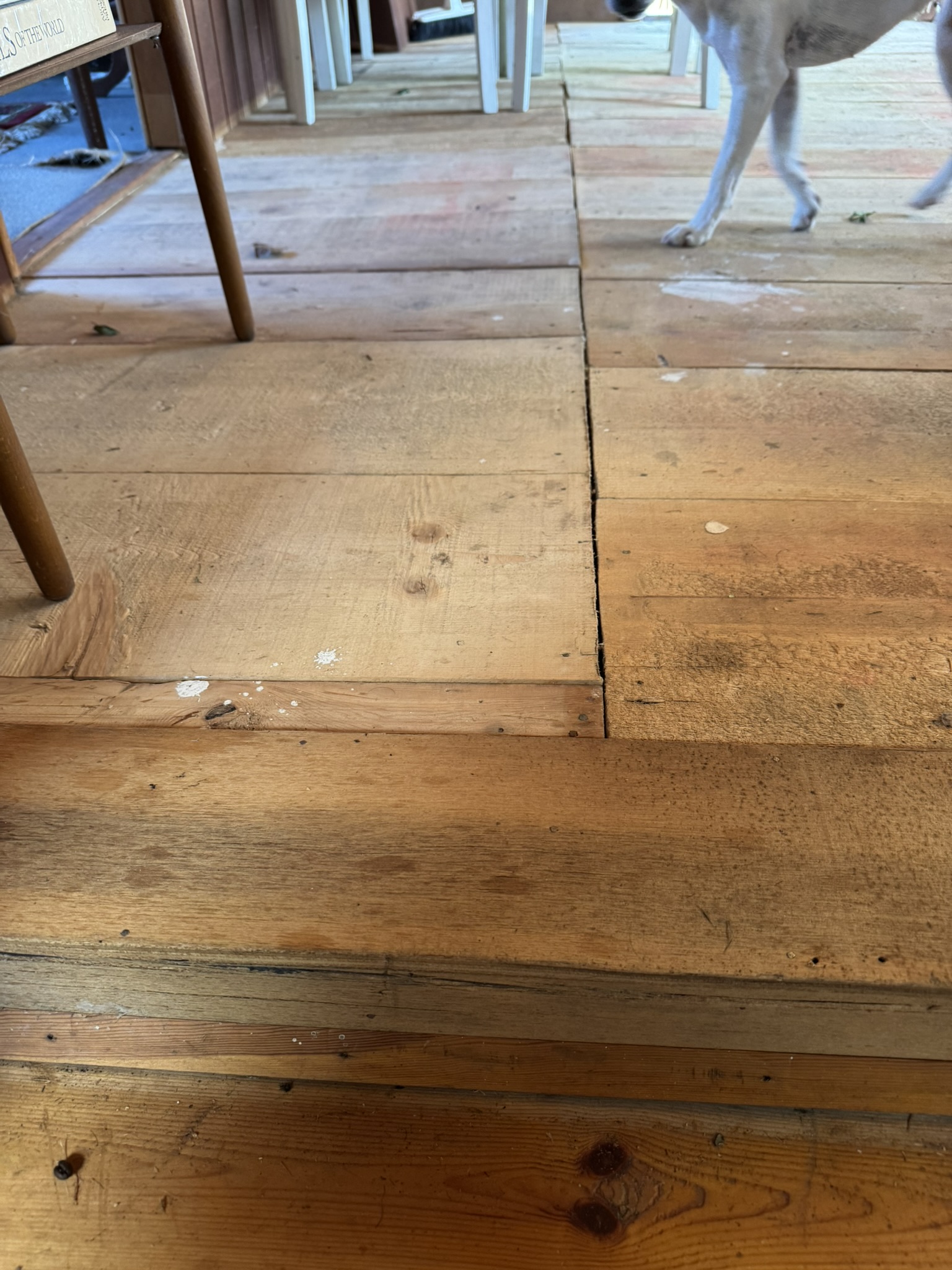

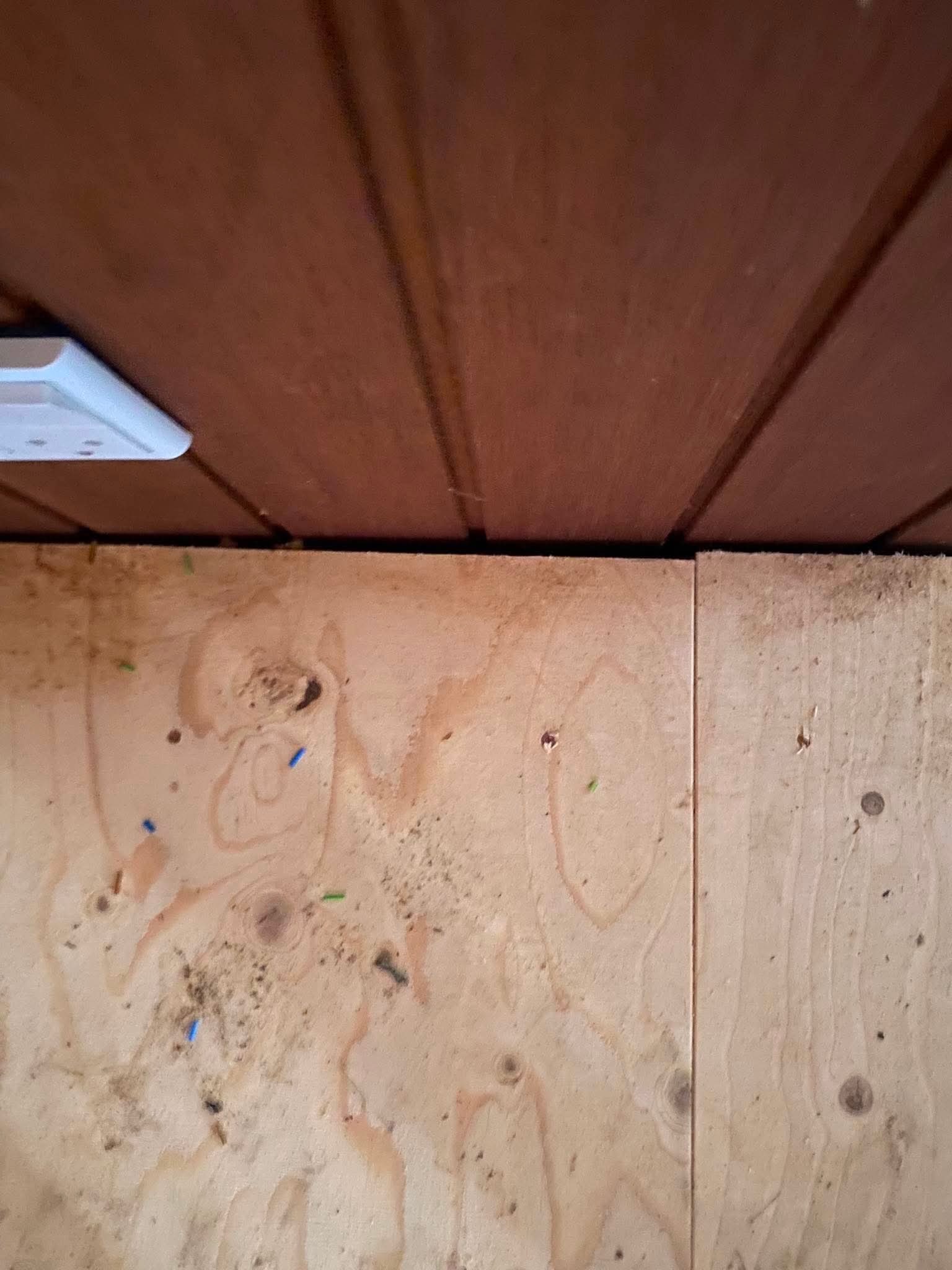

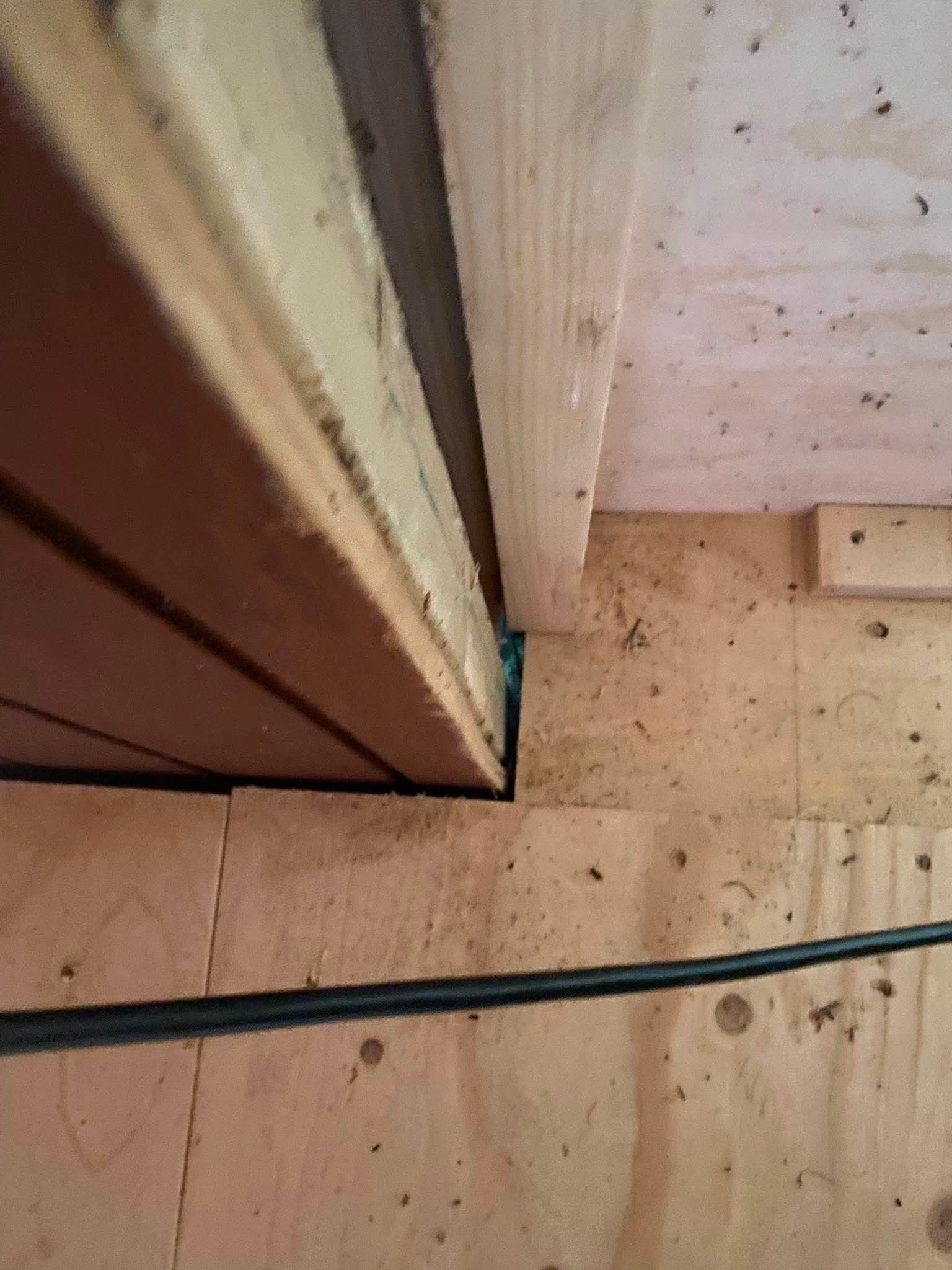

BILLEDER – KANTER
Konkrete steder, som skal vurderes af Pribo.

Materialer

MaterialeAnvendelse
Eksisterende gulvBevaret under den nye opbygning
Strøer / opretningslægter / kilerOpretning og niveautilpasning
KrydsfinerNyt synligt gulvlag
IsoleringUnder køkkengulvet
Jotun grunder og gulvmalingSlutbehandling
Hvide fodpanelerAfslutning langs vægge
Lysegul vådrumsvinylBadeværelse
Lim og svejsematerialeMontage af vinyl

Før og efter

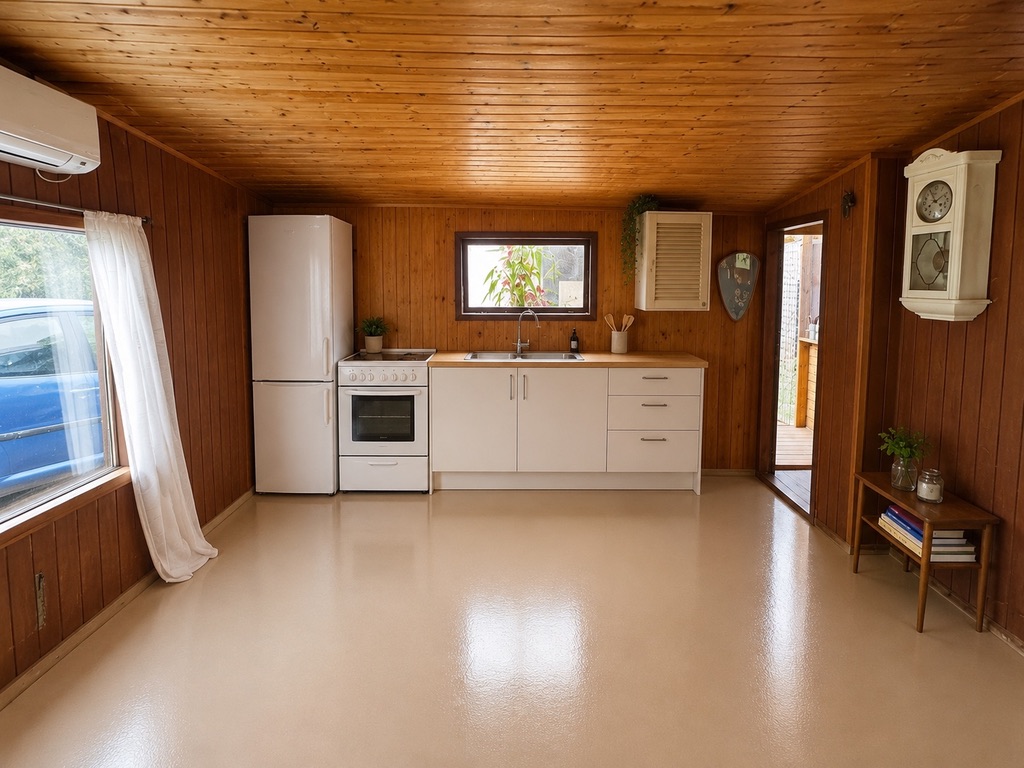

Når gulvet er færdigmalet, bliver forandringen tydelig.

Det tidligere gulv havde forskellige niveauer og overflader. Den nye løsning giver ét mere sammenhængende gulv gennem hovedhuset.

BILLEDER – FØR / UNDER / EFTER
Her ville jeg bruge tre billeder i samme række:

Før: gammelt gulv
Under: opretning og krydsfiner
Efter: beige blankt gulv med hvide paneler

Hvad mangler?

Selve krydsfinerlaget er lagt.

Der mangler fortsat:

  • afklaring med Pribo af de større kantåbninger
  • eventuel udbedring
  • spartling og klargøring
  • grunding
  • beige, blank Jotun-maling
  • montering af hvide fodpaneler
  • vådrumsvinyl i badeværelset
  • endelig økonomisk afstemning

Relaterede renoveringer

Elinstallation

Gulv- og elarbejdet blev koordineret, mens huset var åbent.

Facade og efterisolering

Pribos anden arbejdsperiode omfattede både det resterende gulvarbejde og tømrerarbejde på facade og konstruktion.

Nyt badeværelse

VVS-føringerne under gulvet og den kommende vådrumsvinyl er en del af forberedelsen til badeværelset.

Om dokumentationen

Denne side er vores familievenlige byggejournal over gulvrenoveringen på Vibevej 40.

Den viser hvordan gulvet var før, hvad Pribo tilbød og udførte, hvor lang tid arbejdet tog, hvilke materialer der indgår, hvad vi selv færdiggør, og hvad der stadig mangler.
