Opdateret: 2026-09-01
Omfang: hovedhusets ydervægge, udvendig efterisolering, vindspærre, ventileret facade, facadebeklædning samt grænseflade til vinduer og døre
Formål og princip
Denne record beskriver den varige tekniske facade-/ydervægsstatus for hovedhuset: eksisterende forhold, valgt opbygning, materialer, Pribos arbejde, Project Owners/eget arbejde samt åbne færdiggørelsespunkter.
Trello er fortsat authoritative for aktuelle arbejdsdatoer og opgaver. Indkøbsdetaljer kan desuden findes i ../../procurement/external-wall-material-package.md, men denne fil er den tekniske hovedrecord for facadeopbygningen.
Eksisterende udgangspunkt

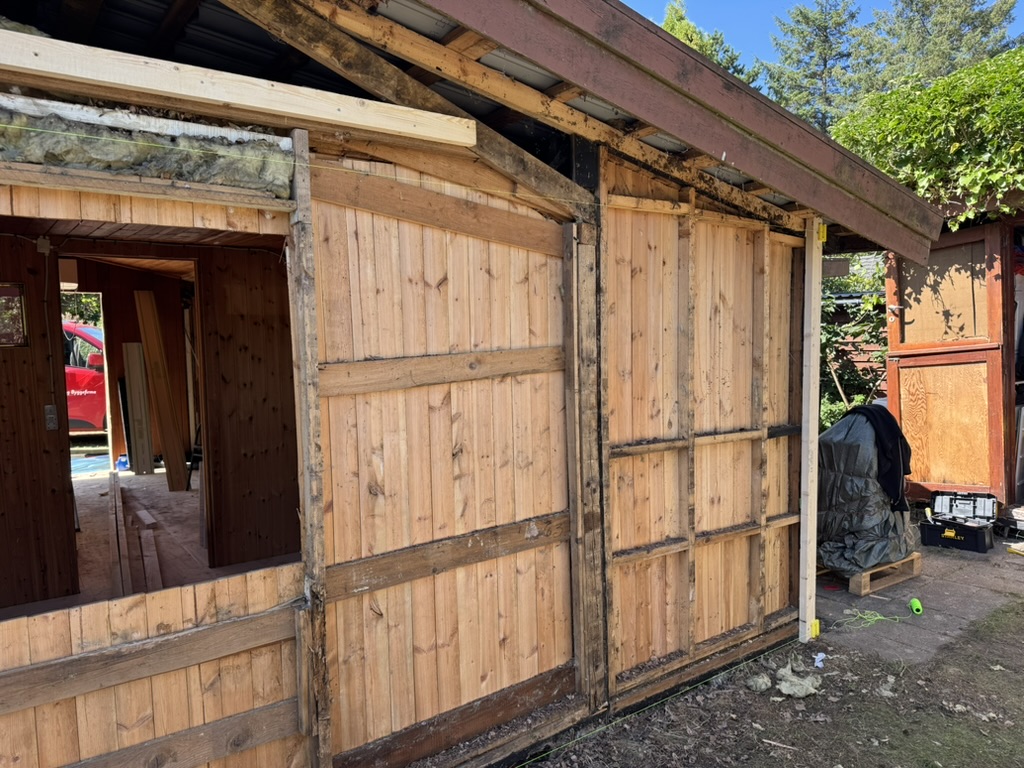

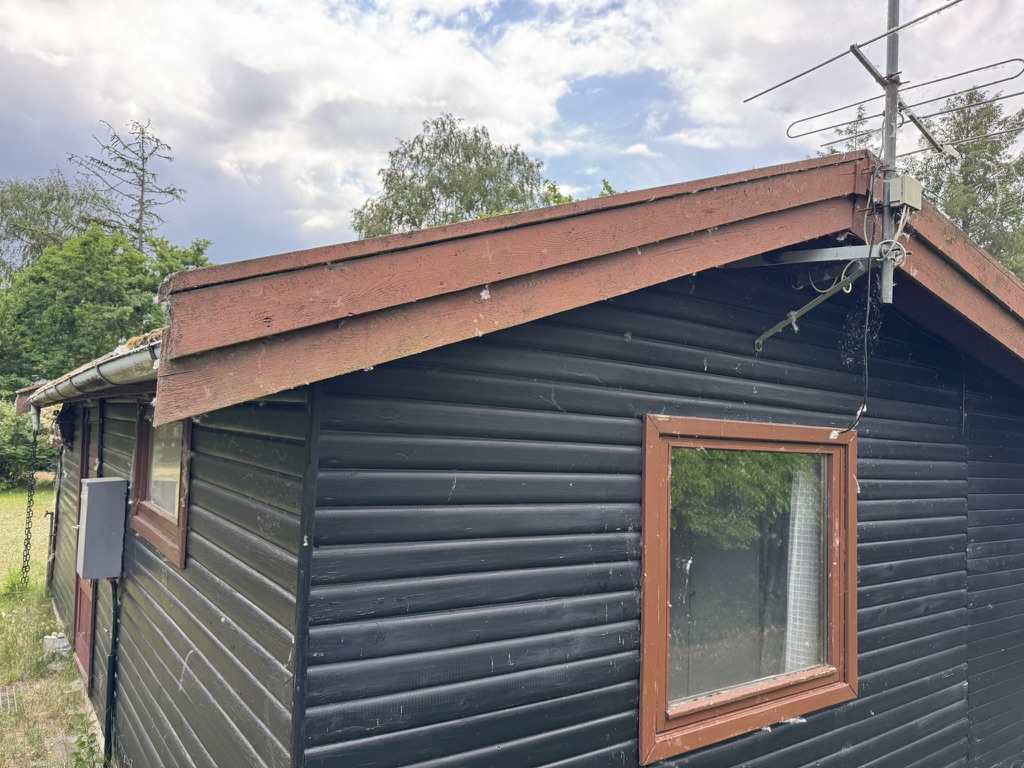

CONFIRMED_BY_USER— Hovedhuset er et ældre træsommerhus, og de eksisterende indvendige træbeklædninger ønskes bevaret.CONFIRMED_BY_USER— Efterisoleringen udføres derfor udefra.CONFIRMED_BY_USER— Den gamle udvendige facadebeklædning blev fjernet i forbindelse med renoveringen, så ydervægskonstruktionen kunne åbnes, oprettes og efterisoleres.CONFIRMED_BY_USER— Facadearbejdet blev samtidig koordineret med nye skjulte elkabler, der blev ført i de åbne vægge før isolering, vindspærre og facadebeklædning blev monteret.UNVERIFIED— Den oprindelige vægopbygning er ikke fuldt opmålt og dokumenteret lag-for-lag på alle facader. Denne record beskriver derfor især den nye udvendige opbygning og de brugerbekræftede udførte arbejder.
Pribo – tilbudsgrundlag og udført tømrerarbejde
Overslag 3177
DOCUMENTED — SUPPLIER PROPOSAL— Pribo overslag 3177 af 2026-08-11 foreslår opretning/forberedelse af facaden med 45×95 mm træ på eksisterende stolper. Evidens: Dropbox/PKS/Vibevej/source-inbox/Tilbud 3177.pdf.DOCUMENTED — SUPPLIER PROPOSAL— Overslaget beskriver, at resultatet efter Pribos del skal være klar til, at bygherre selv fortsætter med isolering, vindspærre, lister og facadebrædder.DOCUMENTED — PRICE / ESTIMATE— Prislinjen for facadeopretning/-forberedelse i overslag 3177 er 17.600 kr. ekskl. moms / 22.000 kr. inkl. moms.DOCUMENTED — PRICE / ESTIMATE— Overslag 3177 indeholder desuden en særskilt post for rammer omkring vinduer / nye facadeåbninger på 10.900 kr. ekskl. moms / 13.625 kr. inkl. moms.CONFIRMED_BY_USER — LATER EXECUTION— Der blev efterfølgende faktisk udført facade-/åbningsarbejde af Pribo i slutningen af august. Den endelige kommercielle afstemning mellem udført arbejde, overslag 3177 og senere fakturering er ikke fastlagt i denne tekniske record.
Udført af Pribo

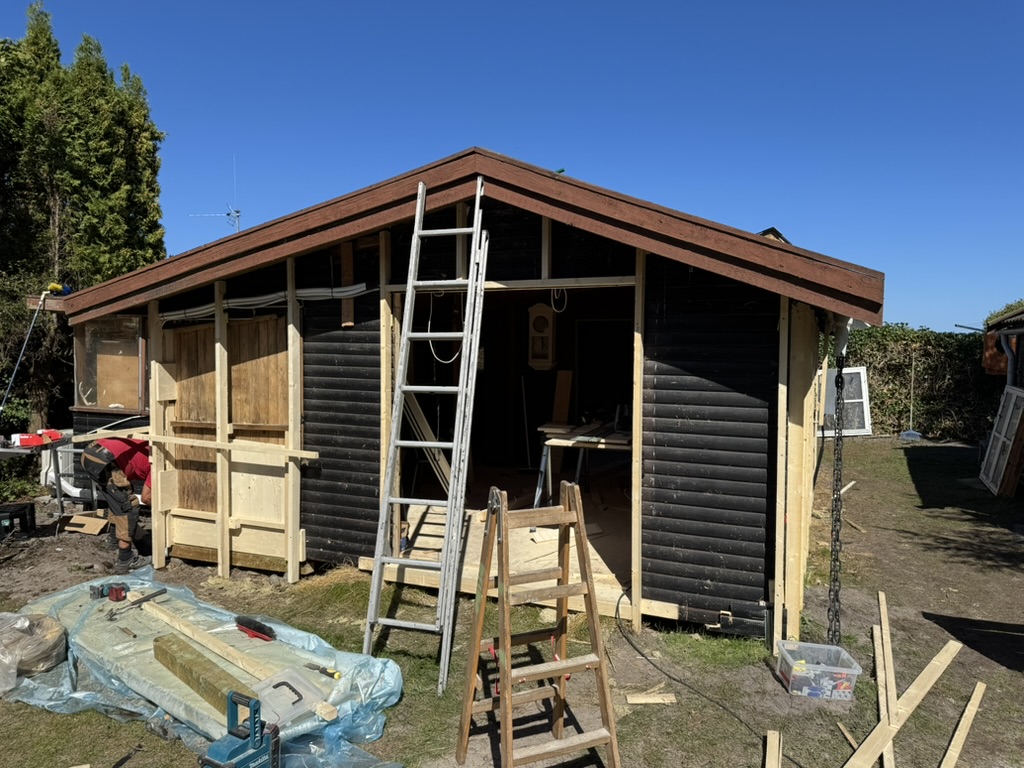

CONFIRMED_BY_USER— Morten fra Pribo arbejdede på hovedhuset sammen med en lærling i forbindelse med facade-/skeletarbejdet i slutningen af august 2026.CONFIRMED_BY_USER— Pribo oprettede/udbyggede den eksisterende ydervægskonstruktion, så der kunne etableres den planlagte 95 mm isolering og en ny, ret facadeopbygning.CONFIRMED_BY_USER— Pribo etablerede den nye åbning til den planlagte terrassedør.CONFIRMED_BY_USER— Pribo arbejdede med vinduesåbningerne, herunder det større soveværelsesvindue og fremføring/placering af de mindre vinduer i forhold til den nye facadeplan.OPEN— Den præcise endelige dimensionering, afstand og orientering af alle Pribos nye/oprettende trædele er ikke dokumenteret med komplet as-built-opmåling. Overslagets 45×95 mm-princip bevares som dokumenteret leverandørgrundlag, men må ikke alene bruges som bevis for hver enkelt faktisk monteret del.
Ny facadeopbygning – aktuel as-built-baseline
CONFIRMED_BY_USER — Den nye udvendige opbygning følger i hovedprincip denne rækkefølge indefra og ud:
- eksisterende indvendig træbeklædning / eksisterende vægkonstruktion bevares;
- eksisterende stolper/skelet suppleres og oprettes som led i Pribos arbejde;
- nye skjulte elkabler føres i den åbne konstruktion før lukning;

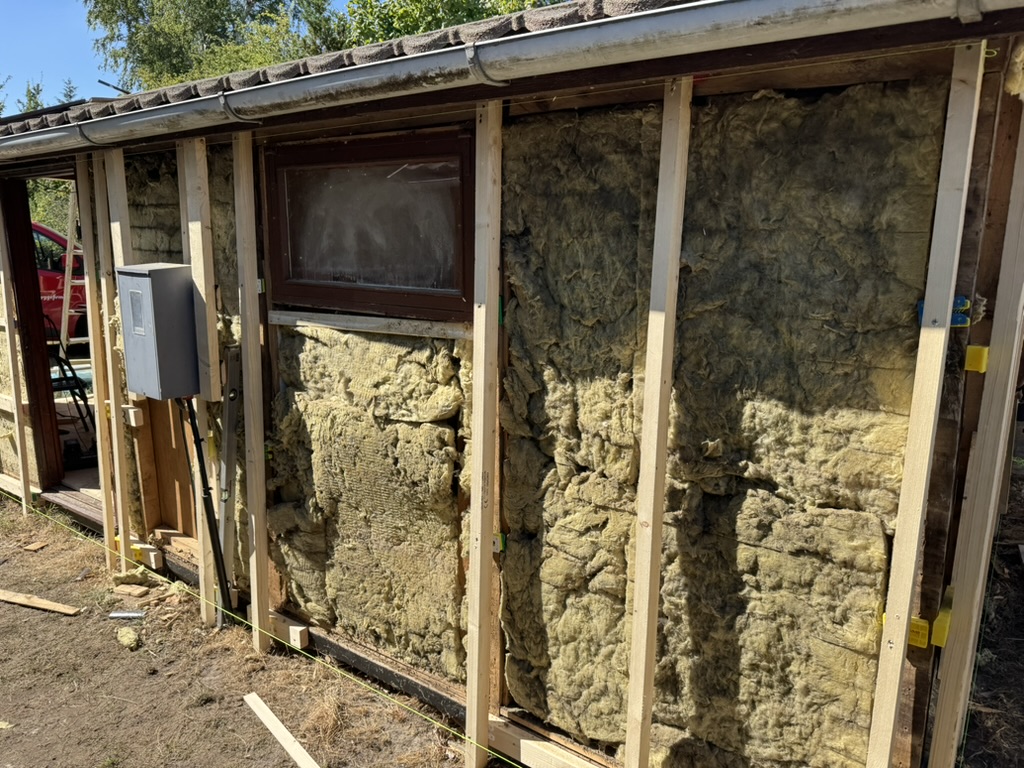

- 95 mm vægisolering monteres i den nye/oprettede ydervægskonstruktion;
- udvendig vindspærre monteres;

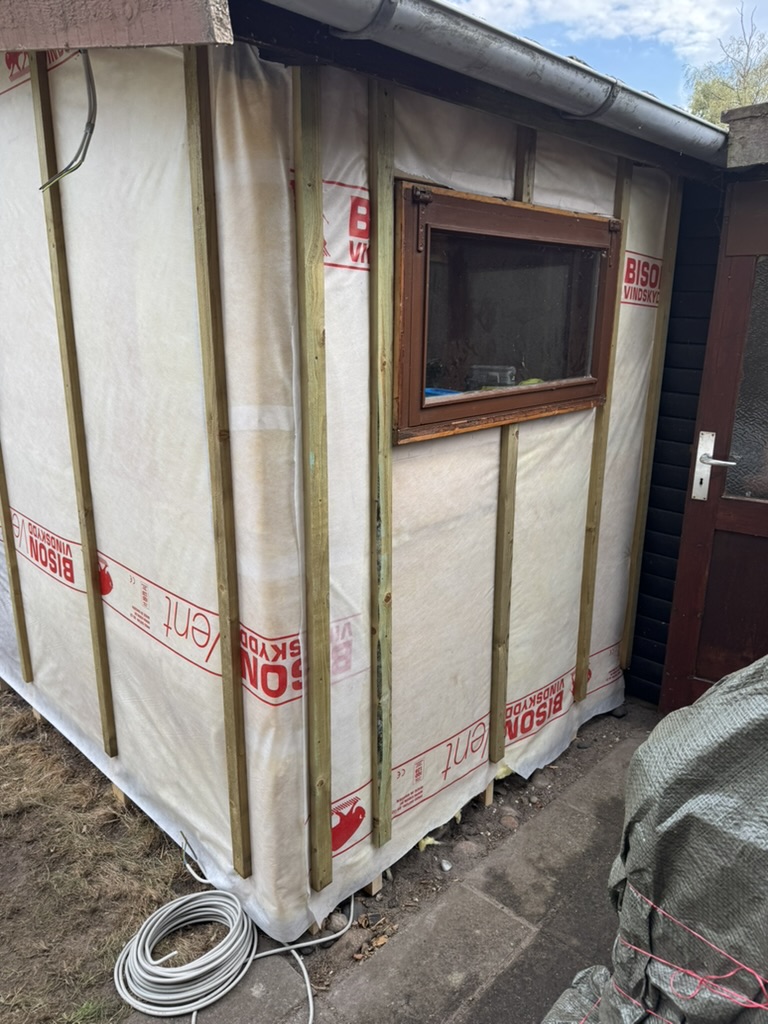

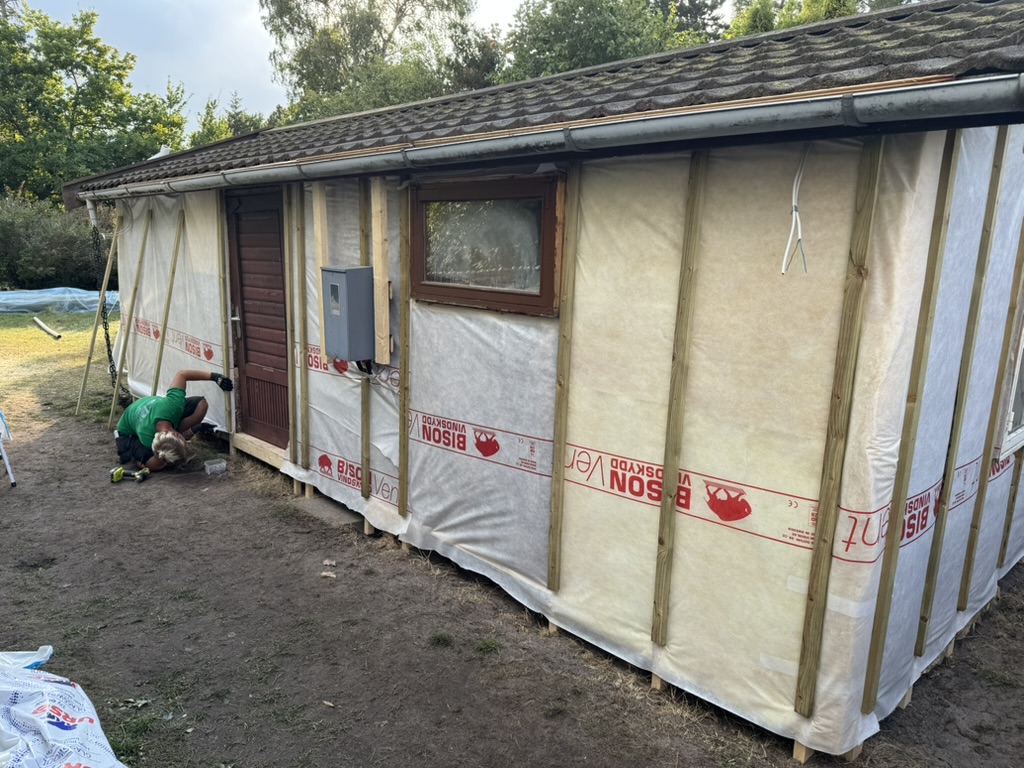

- lodrette 25×50 mm klemlister/afstandslister monteres uden på vindspærren;
- der etableres dermed et ventileret hulrum bag facadebeklædningen;

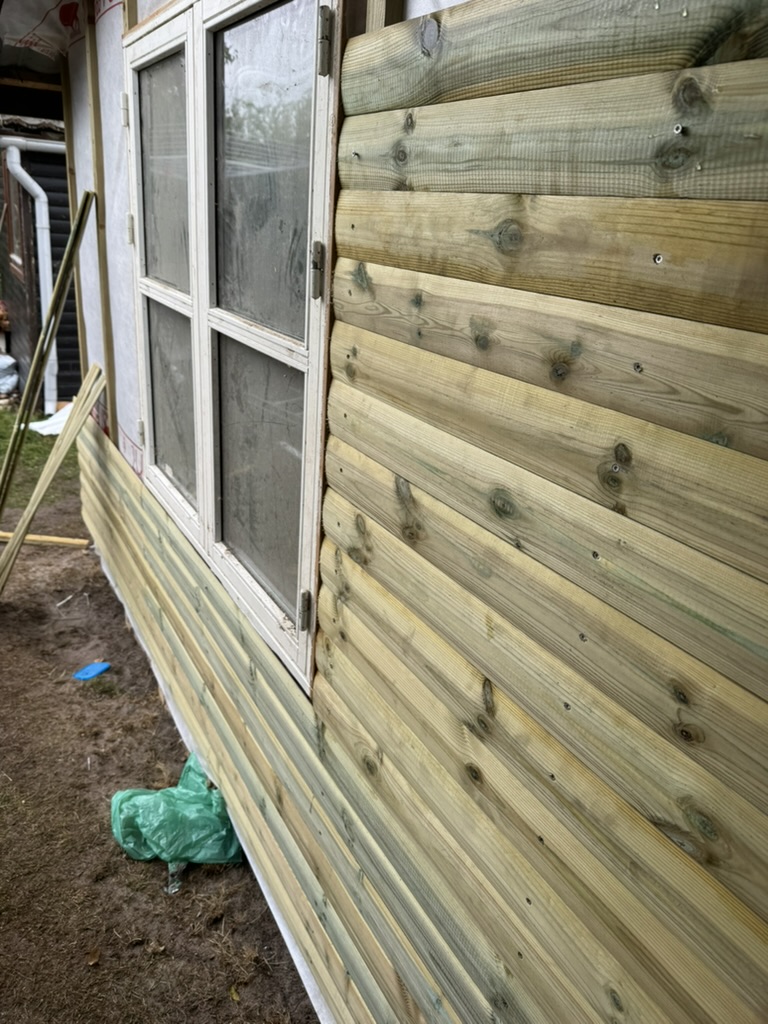

- ny vandret blokhusbeklædning 19×100 mm monteres som yderste facadebeklædning.
CONFIRMED_BY_USER — Formålet med 25×50 mm-listerne er både at fastholde/understøtte facadeopbygningen og at skabe afstand/ventilation mellem vindspærre og den vandrette facadebeklædning.
OPEN — Denne record dokumenterer den praktisk udførte opbygning, men udgør ikke en ekstern faglig fugtteknisk beregning af hele den oprindelige og nye vægkonstruktion.
Materialer – indkøbt til facadeprojektet
Følgende materialer er CONFIRMED_BY_USER som indkøbt til hovedhusets facade-/efterisoleringsarbejde:
| Materiale | Specifikation / mængde | Anvendelse / status |
|---|---|---|
| Isolering | 95 mm URSA, ca. 58,05 m² | Udvendig efterisolering af hovedhusets ydervægge |
| Vindspærre | BG vindspærre, ca. 68,6 m² | Udvendigt vindtæt lag uden på isoleringen |
| Klemlister / afstandslister | 25×50 mm, ca. 128 løbende meter | Lodret lag uden på vindspærren; skaber ventileret afstand til facadebrædder |
| Facadebrædder | blokhusprofil 19×100 mm | Vandret ny facadebeklædning |
| Facadebrædder – længder | 13 pakker á 360 cm + 11 pakker á 420 cm | Indkøbt til hovedhusets nye facade |
OPEN — Faktisk installeret m²/løbende meter og resterende lager er ikke endeligt optalt. De indkøbte mængder må derfor ikke uden optælling læses som præcis installeret mængde.
Eget arbejde / familiearbejde
Facadeprojektet er udført som en kombination af professionelt tømrerarbejde og betydelig egenindsats.
René
CONFIRMED_BY_USER— René har stået for væsentlige dele af den praktiske facadefærdiggørelse efter Pribos skelet-/åbningsarbejde, herunder isolering/vindspærre/facadebeklædning i den løbende proces og koordinering med elarbejdet.CONFIRMED_BY_USER— René og Jørgen monterede facadebrædder på bagsiden af huset.CONFIRMED_BY_USER— René monterede selv facadebrædder på det lille facadefelt ved indgangen til udestuen samt på hele siden ved den daværende/nuværende hoveddør.
Line og Jørgen

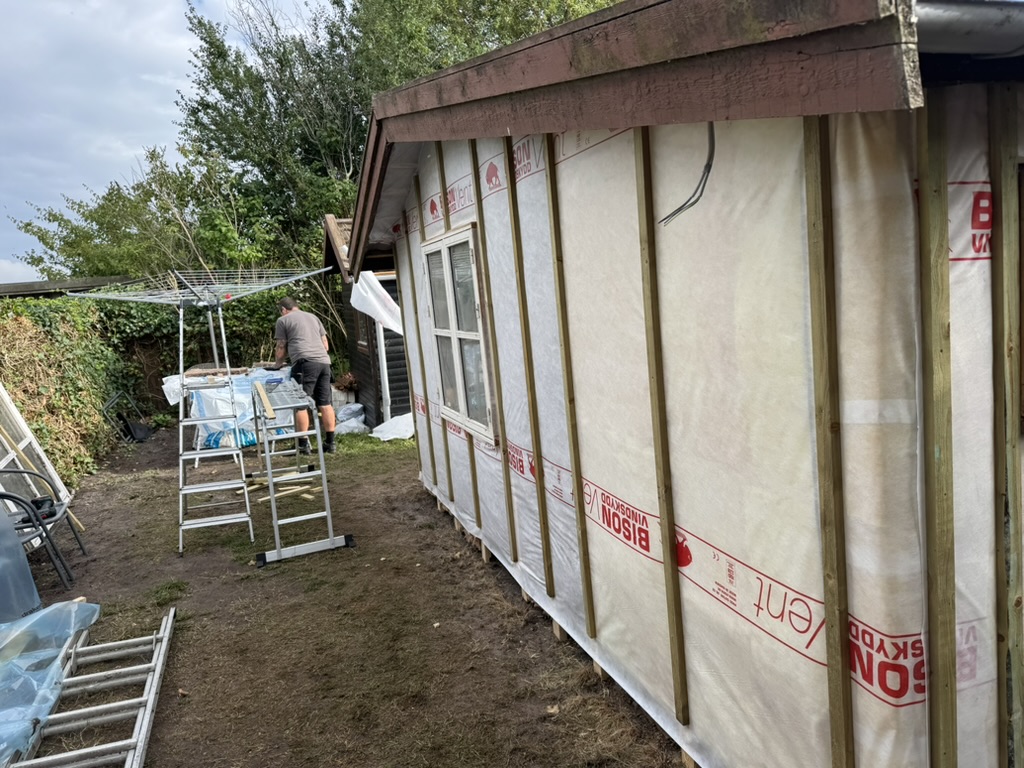

CONFIRMED_BY_USER— Lørdag 2026-08-29 isolerede og etablerede Line og Jørgen vindspærre på bagsiden af huset, siden ved hoveddøren samt det lille vægfelt ved indgangen til udestuen.CONFIRMED_BY_USER— Jørgen hjalp René med facadebrædderne på bagsiden.
El-grænseflade
CONFIRMED_BY_USER— De planlagte skjulte elkabler i de berørte ydervægge blev trukket, før isolering, vindspærre og facadebeklædning lukkede konstruktionen. Seelectrical.mdfor den autoritative el-as-built-record.
Status på facadebeklædningen pr. 2026-09-01

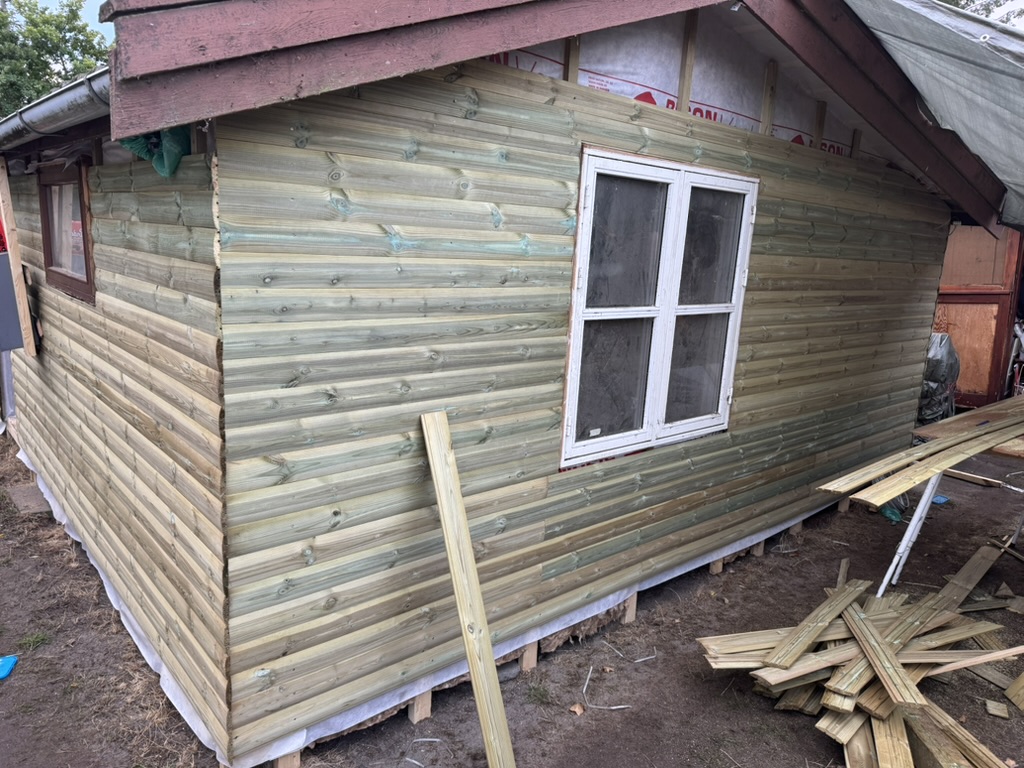

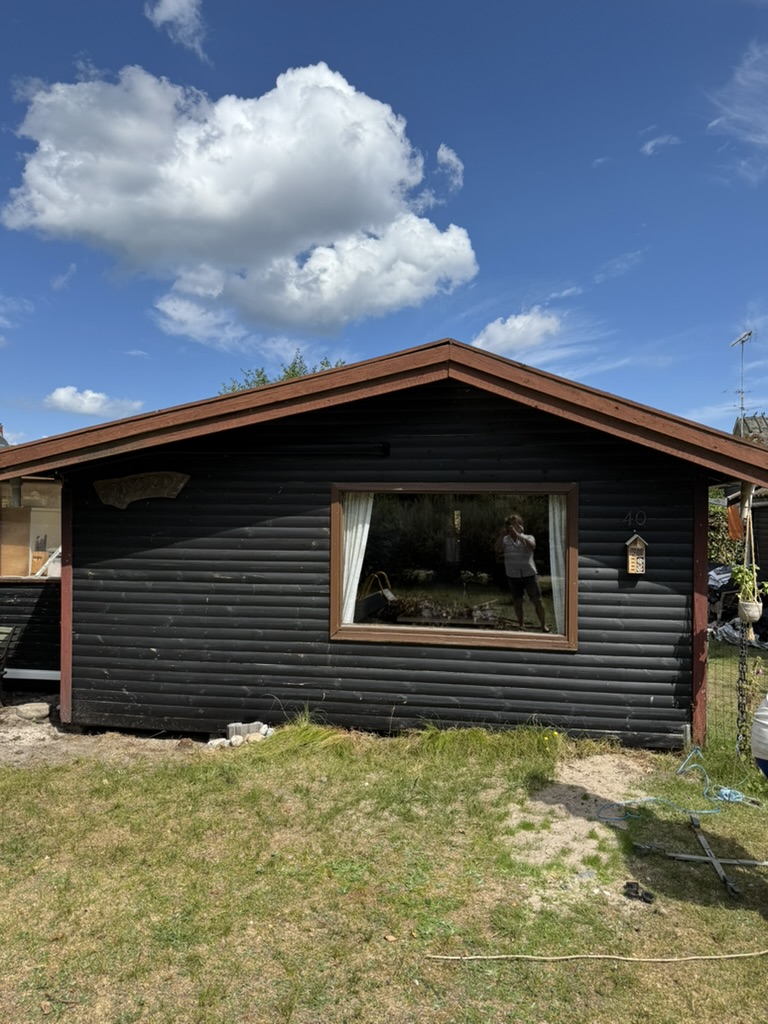

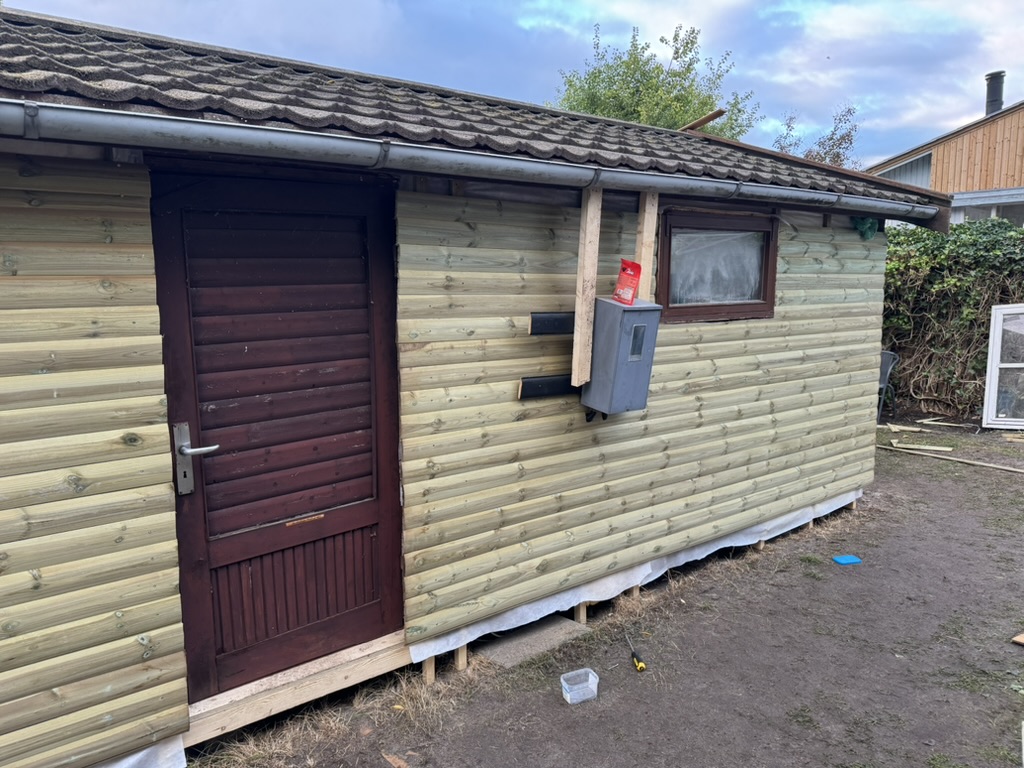

CONFIRMED_BY_USER— Bagsiden er isoleret, vindspærret og beklædt med nye facadebrædder.CONFIRMED_BY_USER— Siden ved hoveddøren er isoleret, vindspærret og beklædt med nye facadebrædder.CONFIRMED_BY_USER— Det lille vægfelt ved indgangen til udestuen er isoleret, vindspærret og beklædt med nye facadebrædder.CONFIRMED_BY_USER— Der mangler fortsat færdiggørelse af forsiden af huset samt det lille vægfelt på venstre side af huset hen mod udestuen.OPEN— Endelige hjørne-, afslutnings-, vindues-/dørindfatnings- og malingsdetaljer registreres, når de er udført/valgt.
Vinduer og døre – bestilt og næste milepæl
Historisk beskrev overslag 3177 vinduesrammer/åbninger uden endelige antal og mål. Den aktuelle status er nu ændret:
CONFIRMED_BY_USER — ORDERED— Døre og vinduer til hovedhuset er bestilt.CONFIRMED_BY_USER — PLANNED DELIVERY / INSTALLATION— De bestilte døre og vinduer forventes leveret i uge 40, 2026, og de skal indsættes som del af facadefærdiggørelsen i uge 40.OPEN— Leverandør, ordrenummer, præcise elementmål, materiale, glastype, åbningsretninger og samlet købspris er ikke registreret i denne record endnu.OPEN— Den endelige arbejdsdeling for selve montagen i uge 40 er ikke fastlagt her; det skal ikke antages, at Pribo eller egenindsats udfører alle elementer, før dette er konkret bekræftet.OPEN— Ved montage skal den endelige detalje omkring karmplacering, vind-/vejrtætning, sålbænk/vandafledning, lysning og facadeafslutning dokumenteres som as-built, når arbejdet er udført.
Proces og resterende arbejdsgang
Den gennemførte og resterende hovedproces kan sammenfattes som:
gammel facade af → konstruktion åbnes og inspiceres → Pribo opretter/forbereder skelet og åbninger → skjulte elkabler trækkes → 95 mm isolering → vindspærre → lodrette 25×50 mm klemlister/ventilationslag → vandrette 19×100 mm blokhusbrædder → resterende facadefelter færdiggøres → bestilte vinduer/døre leveres og monteres i uge 40 → indfatninger/hjørner/afslutninger → overfladebehandling/maling.
Billeder
